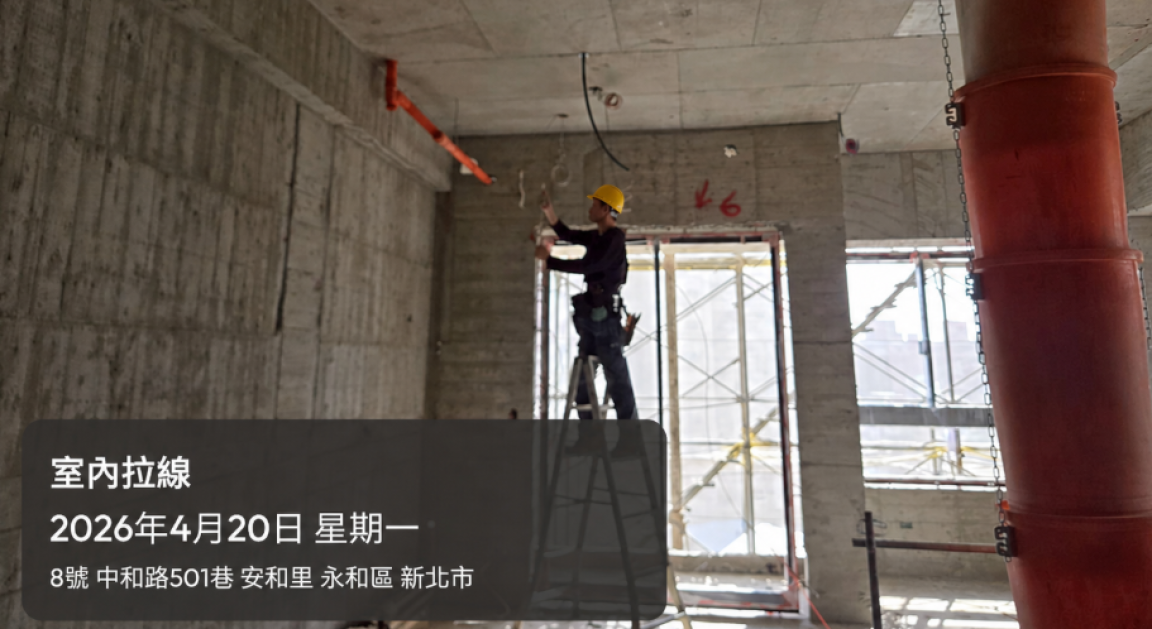

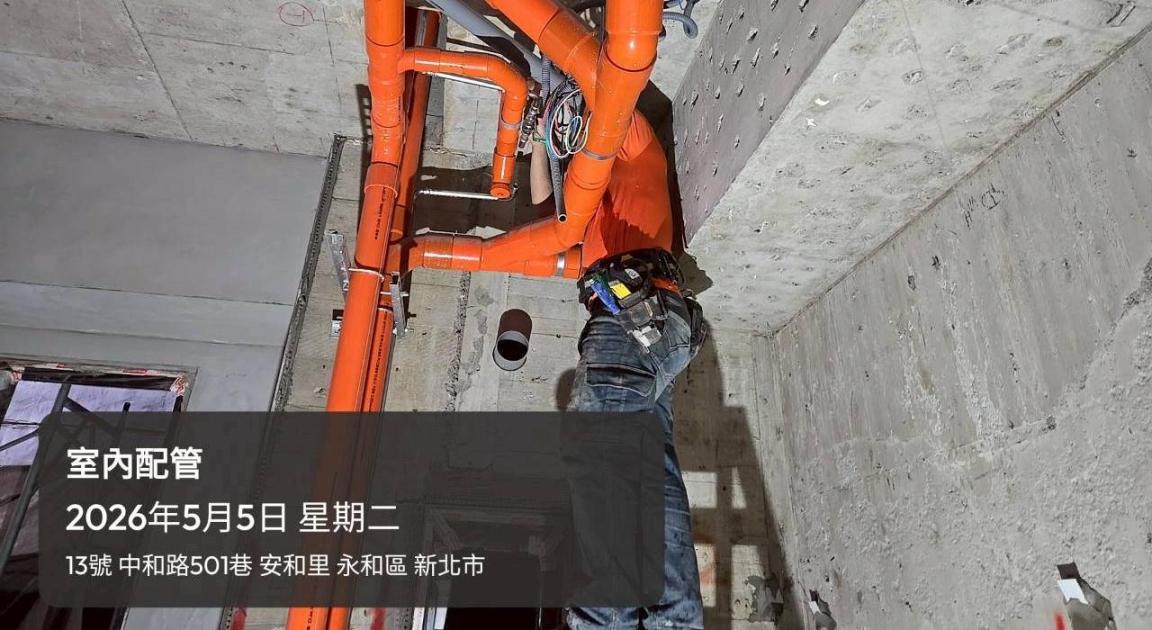

詠安|工程進度

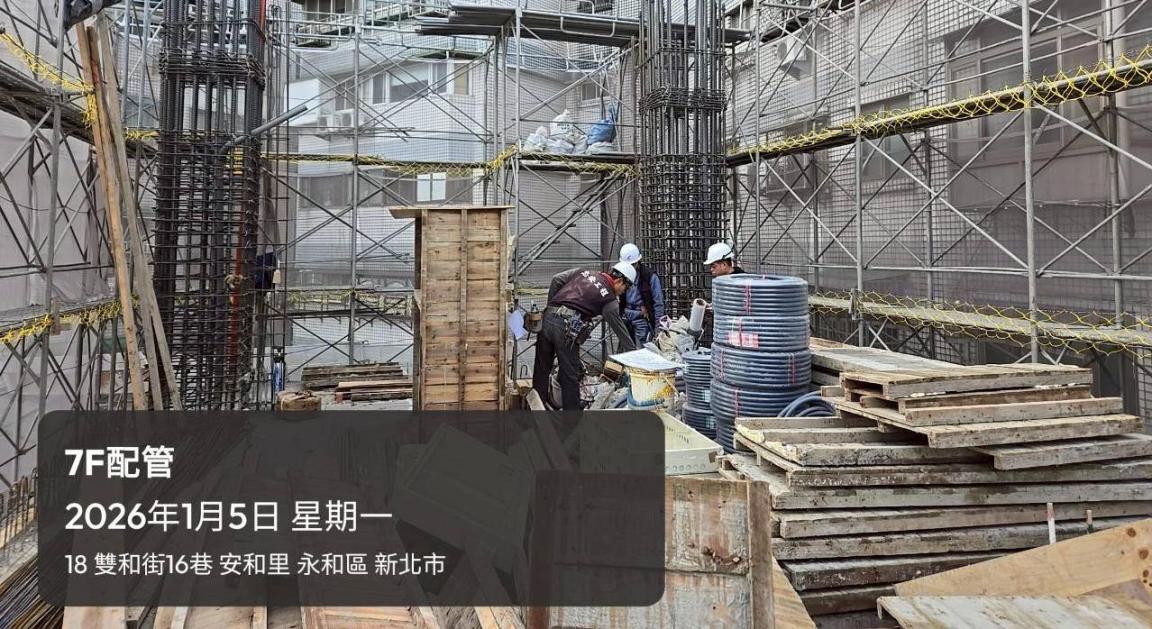

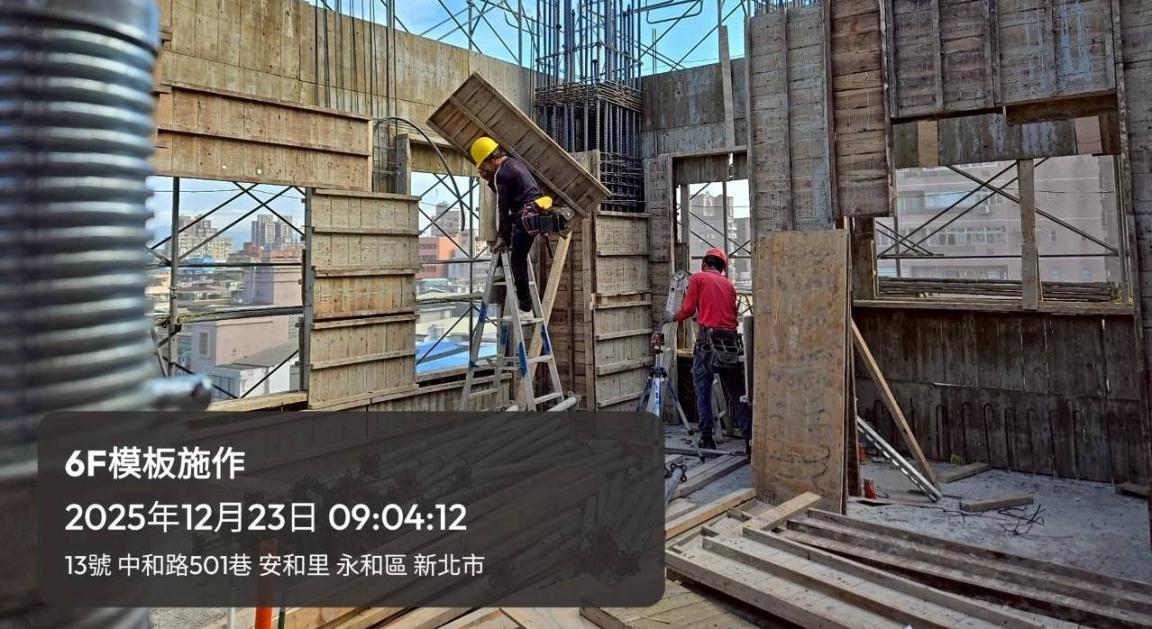

115.02

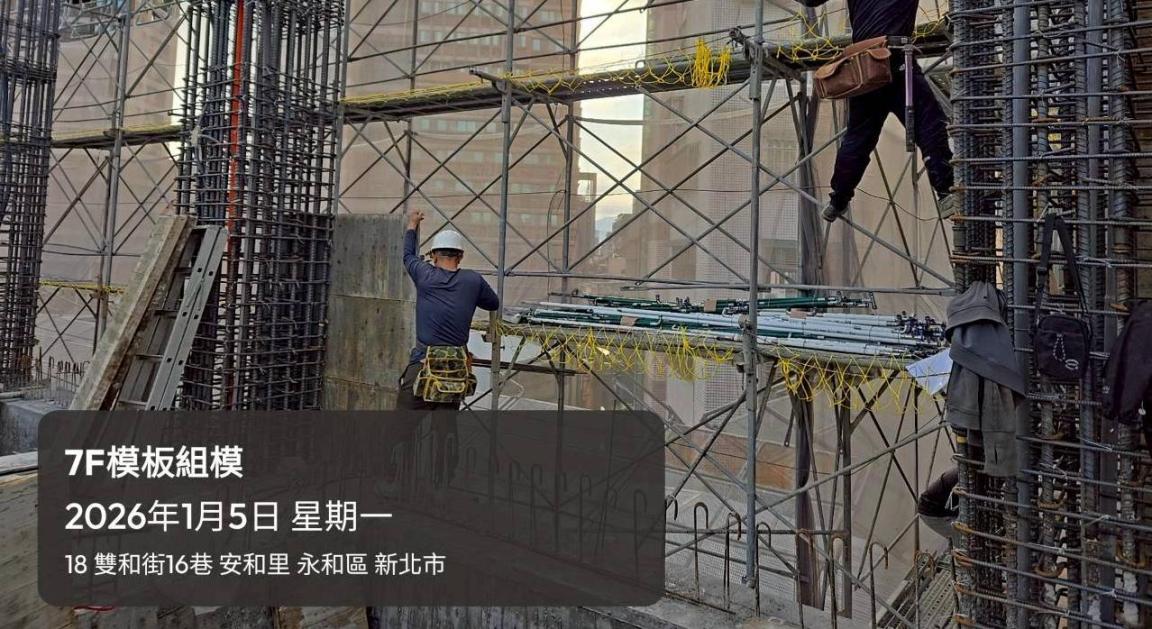

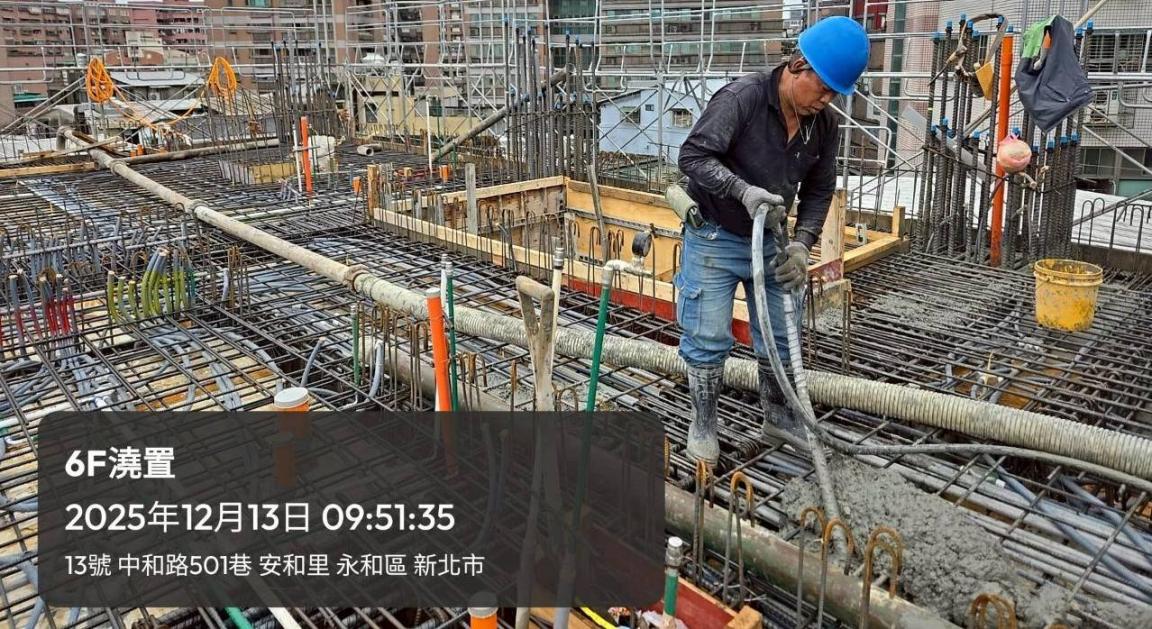

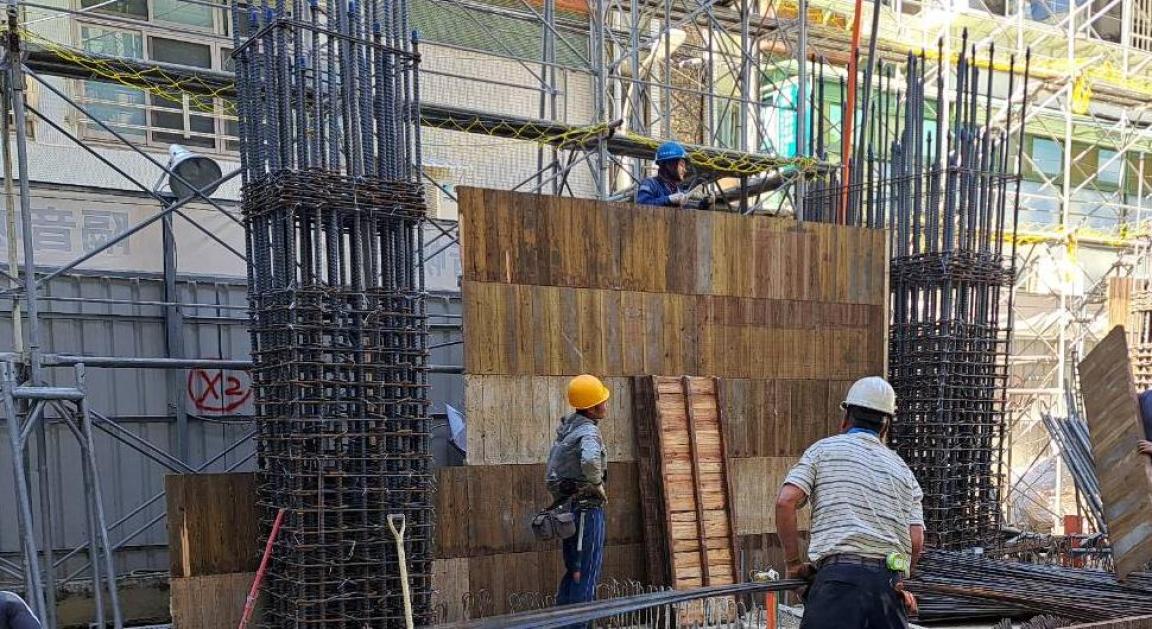

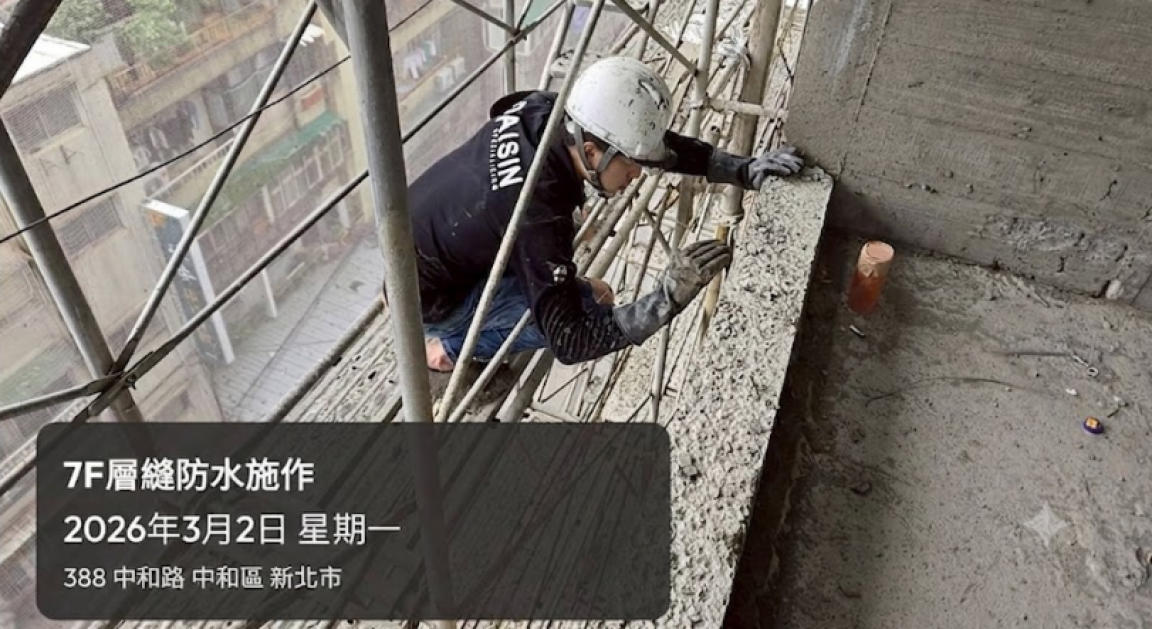

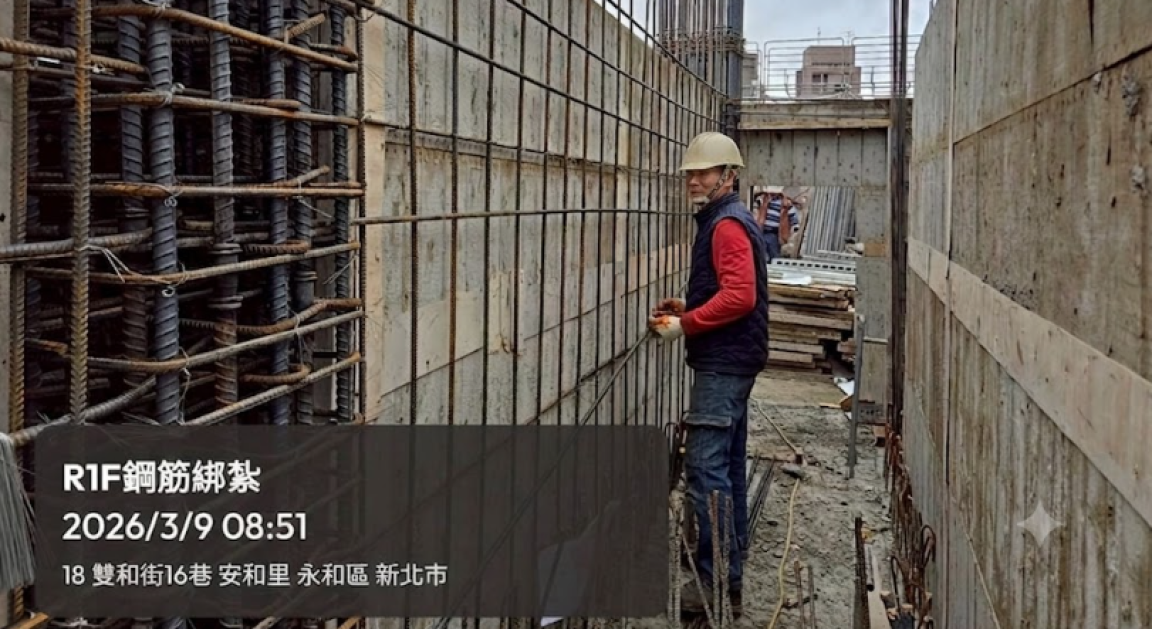

上樑典禮

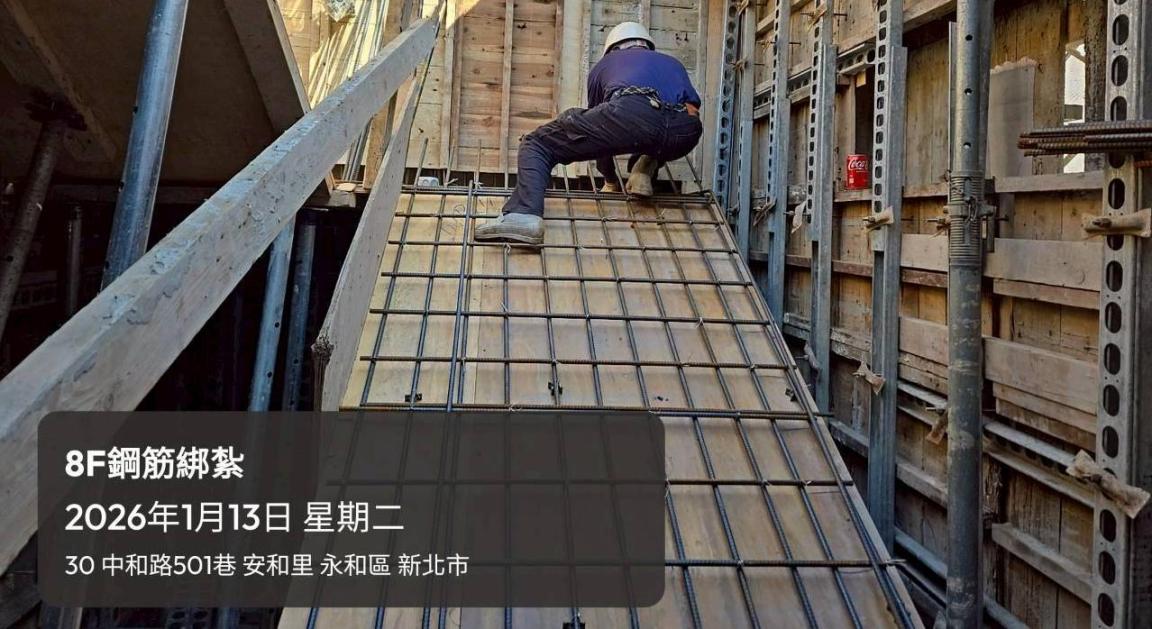

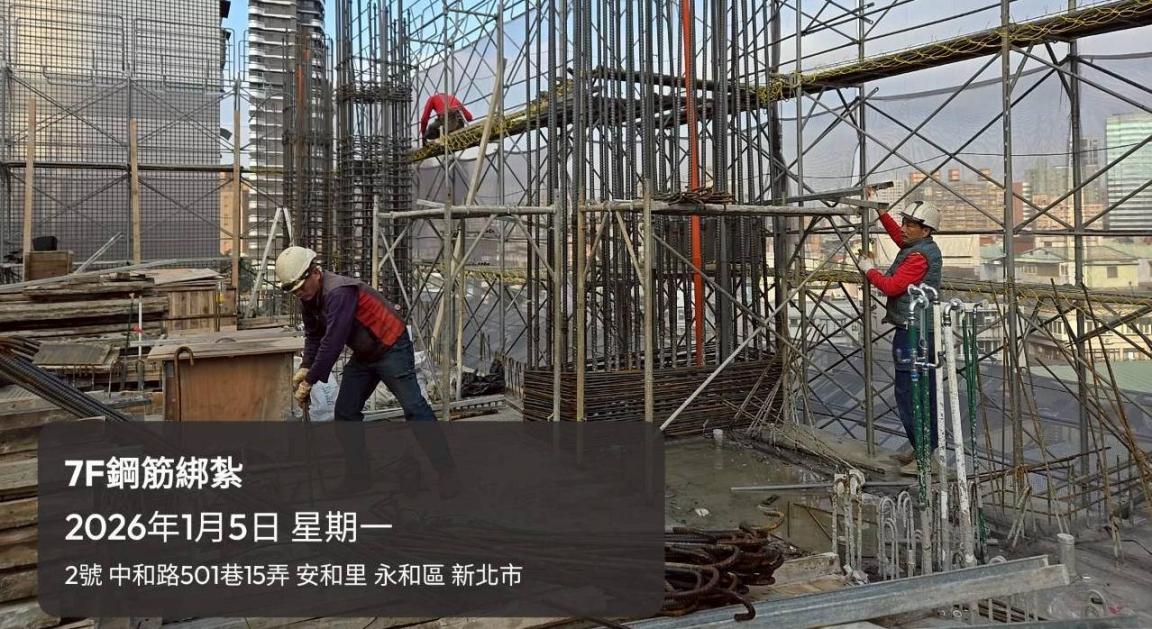

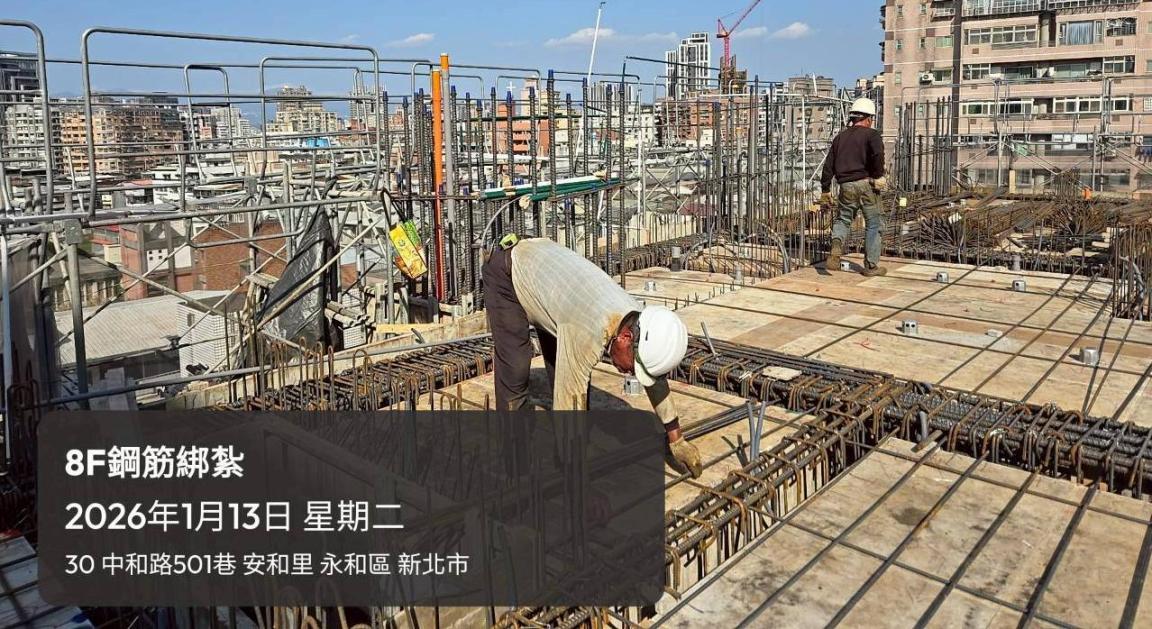

115.01

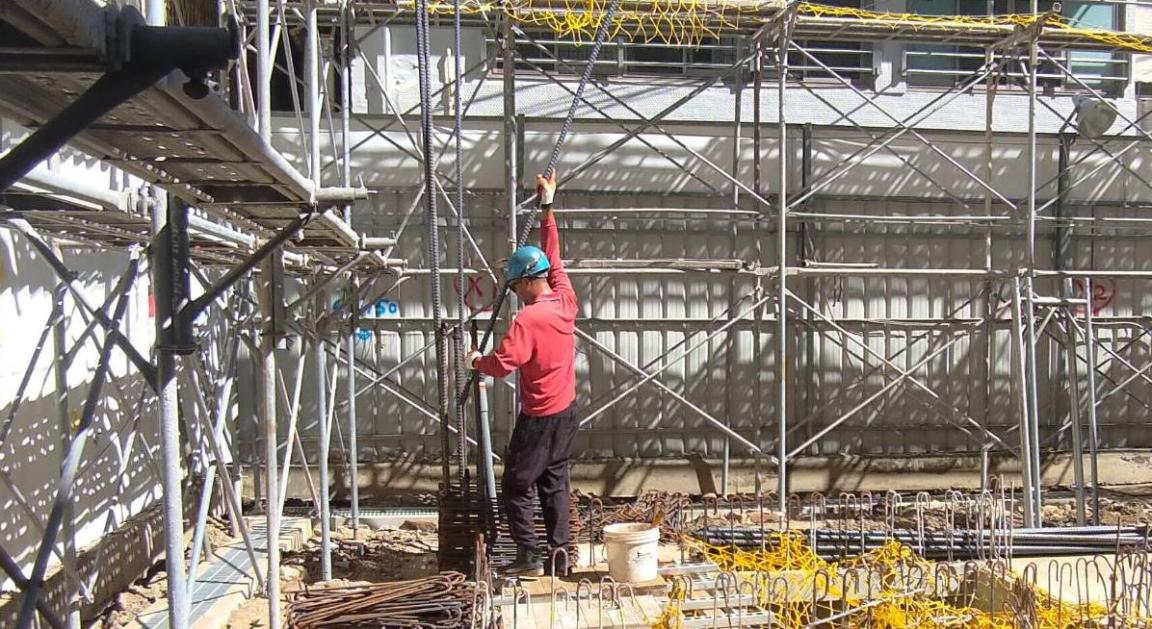

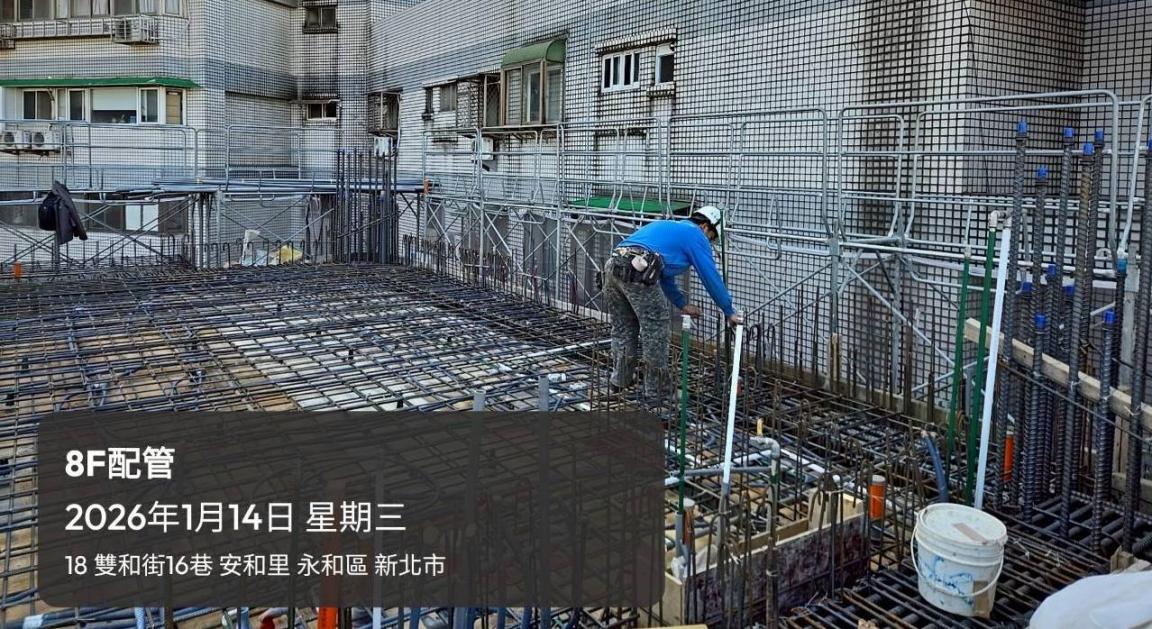

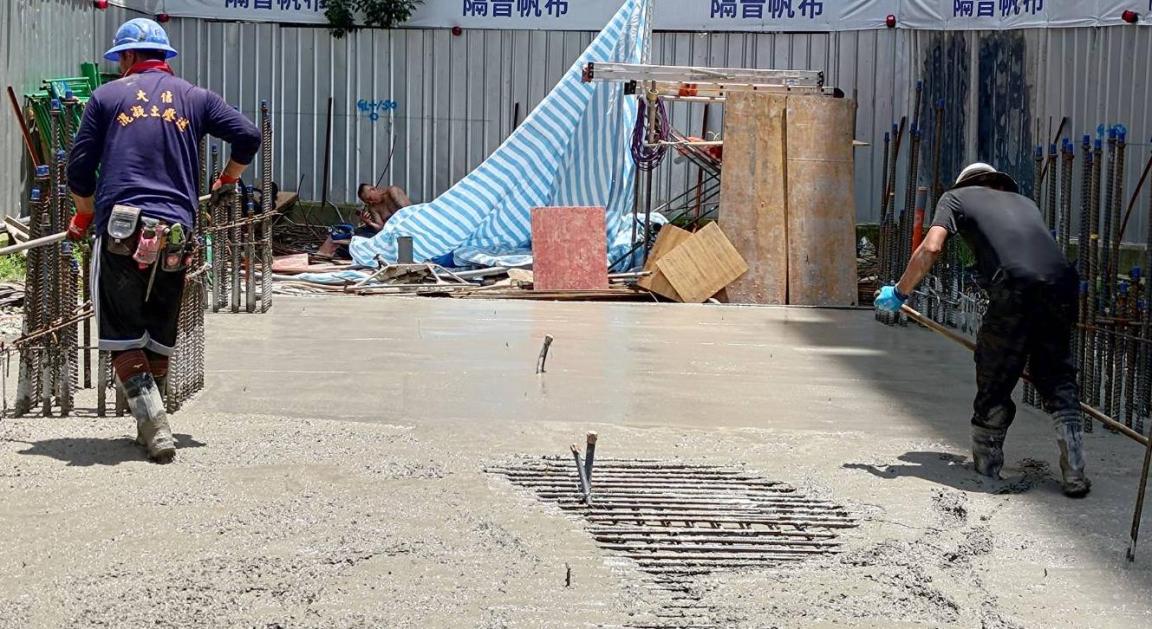

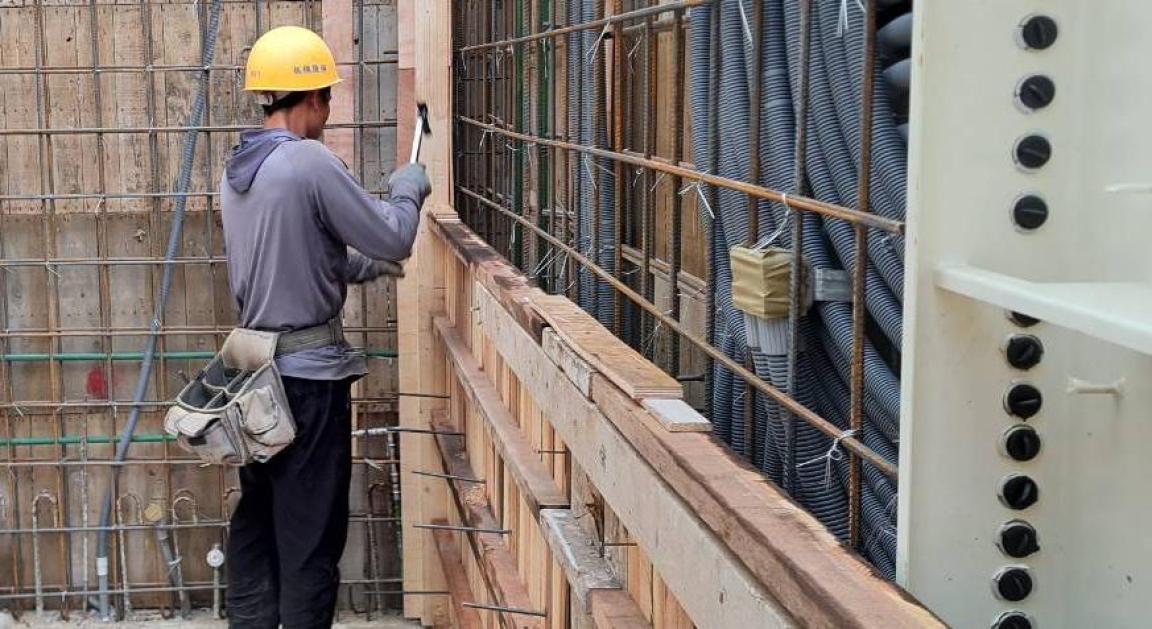

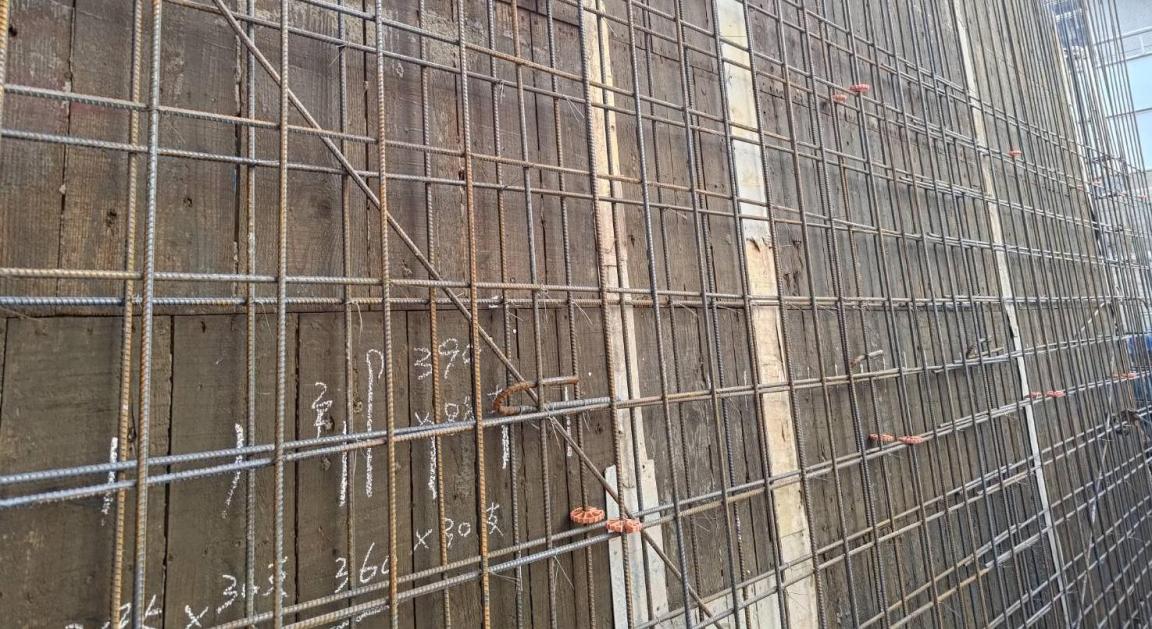

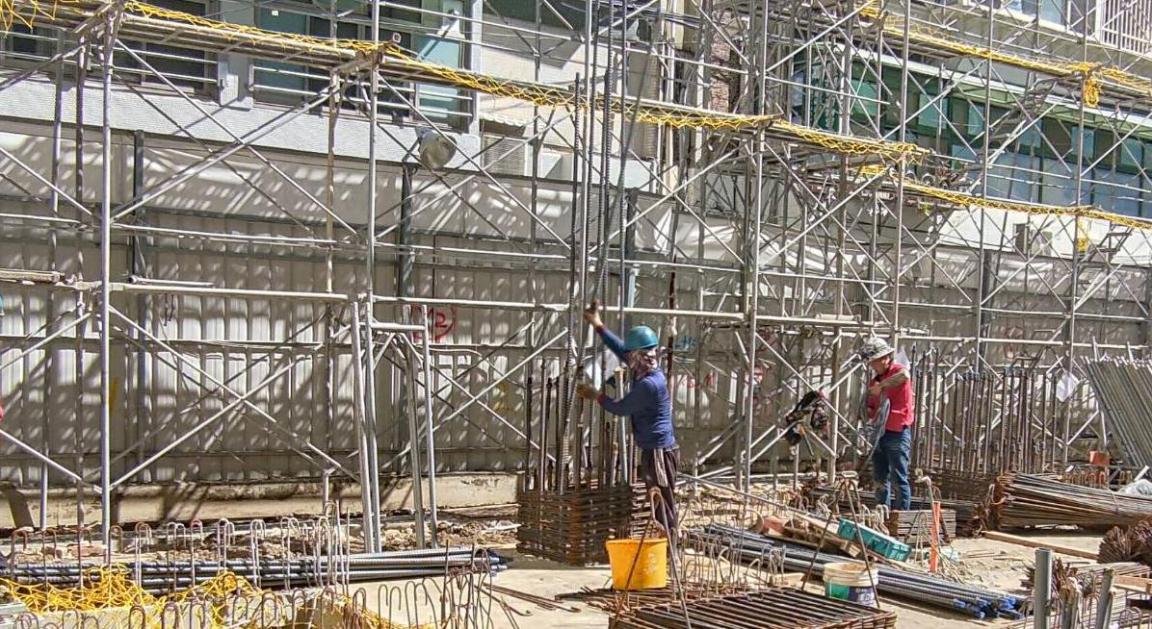

7F鋼筋綁紮&配管&灌漿,8F鋼筋綁紮&配管&灌漿

114.12

5FL鋼筋綁紮&配管&灌漿,6FL鋼筋綁紮&配管&灌漿

114.11

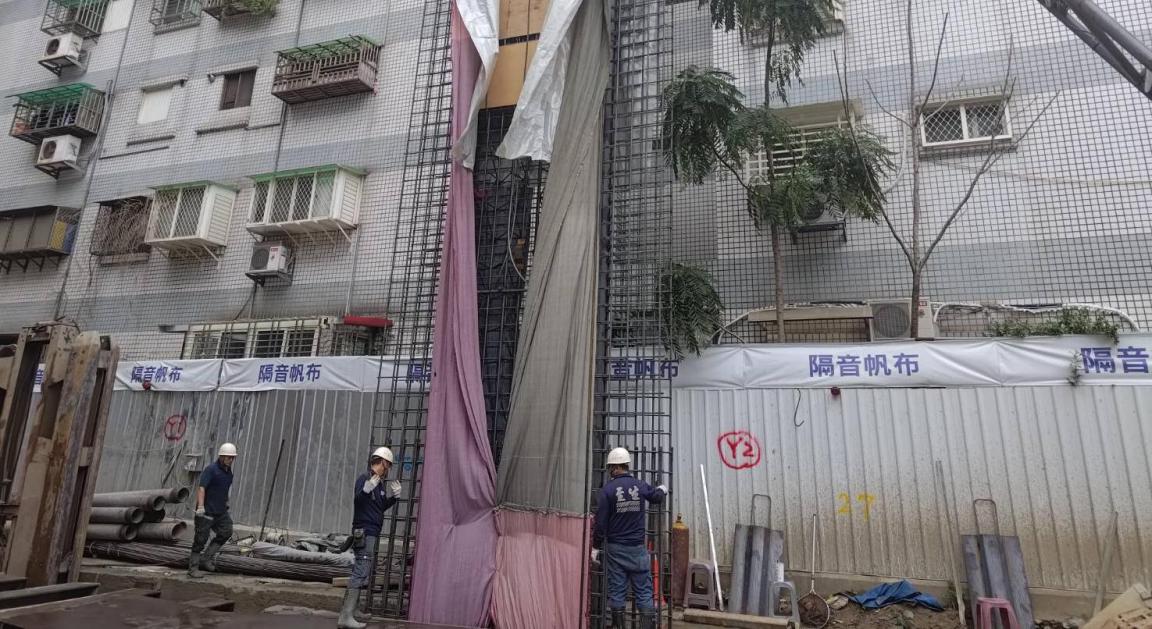

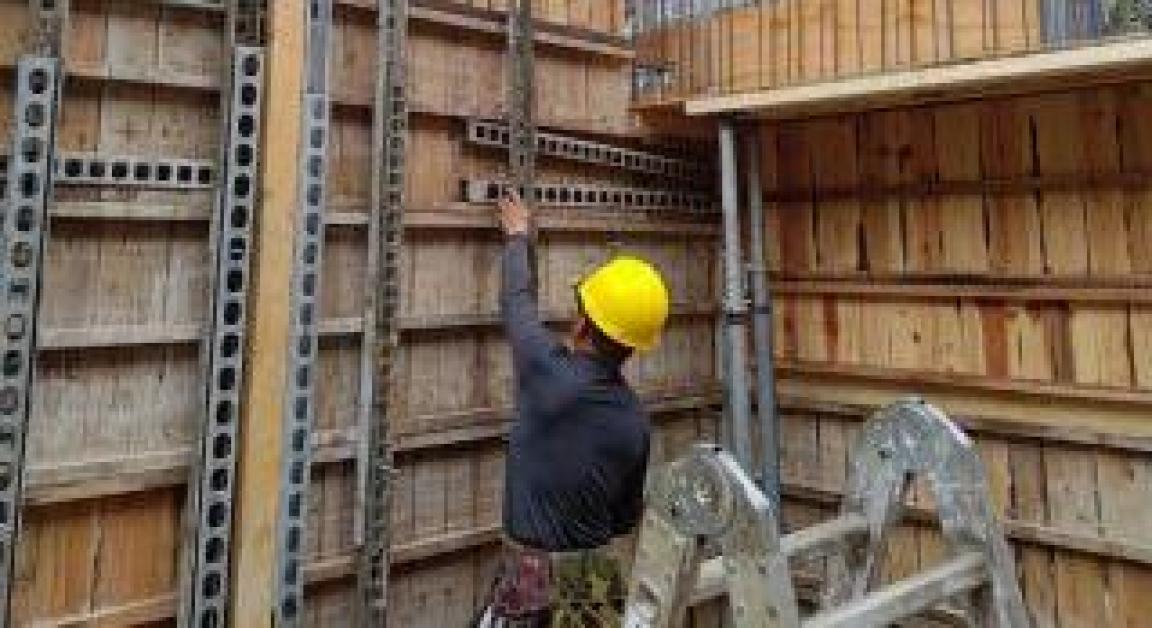

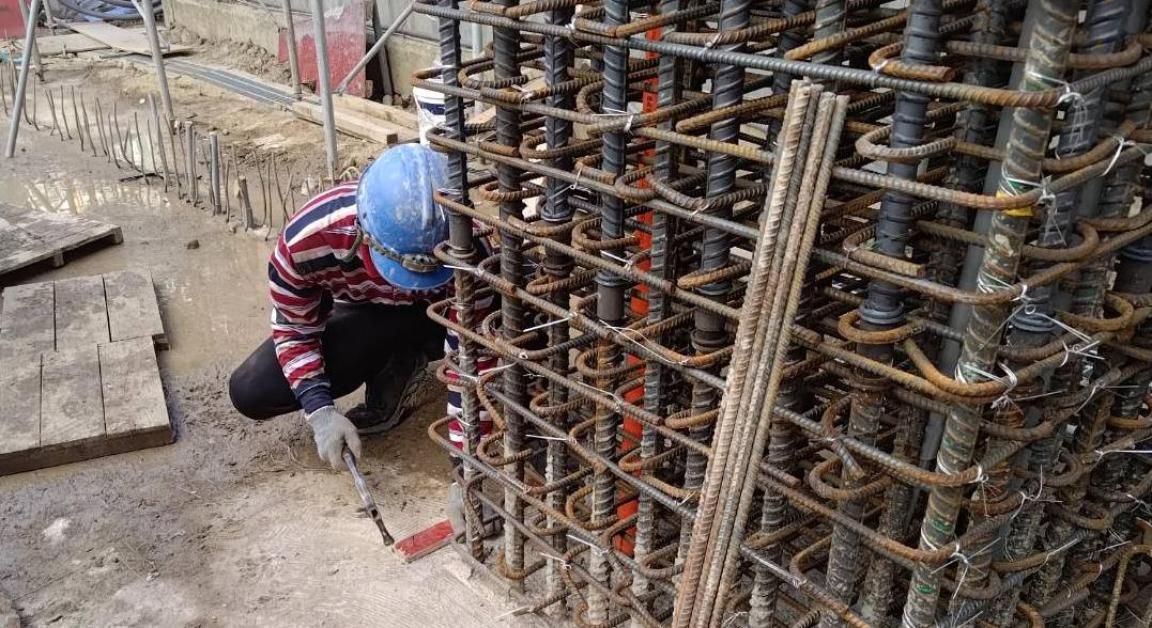

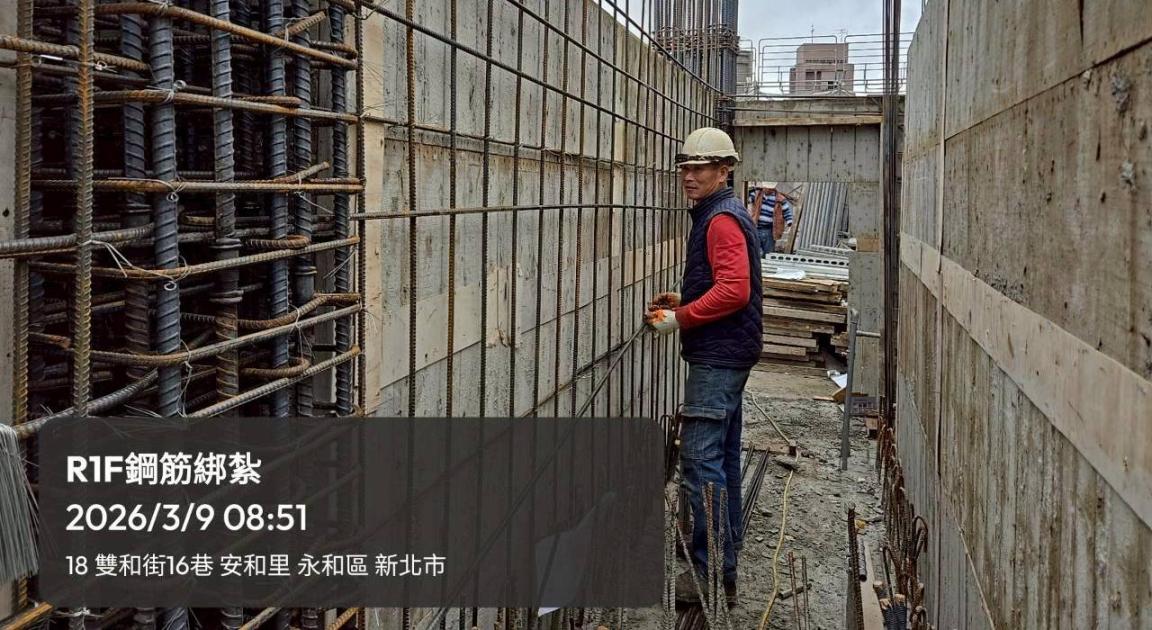

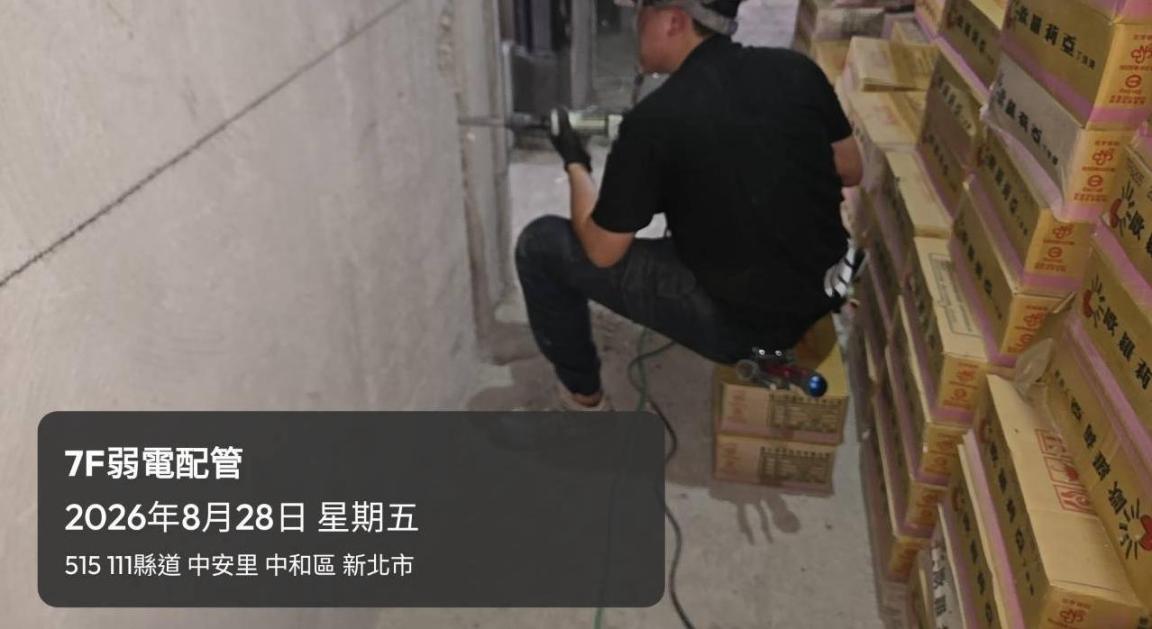

4FL鋼筋綁紮&配管&灌漿,5FL鋼筋綁紮&配管&灌漿

114.10
2FL鋼筋綁紮&配管&灌漿,3FL鋼筋綁紮&配管&灌漿

114.09

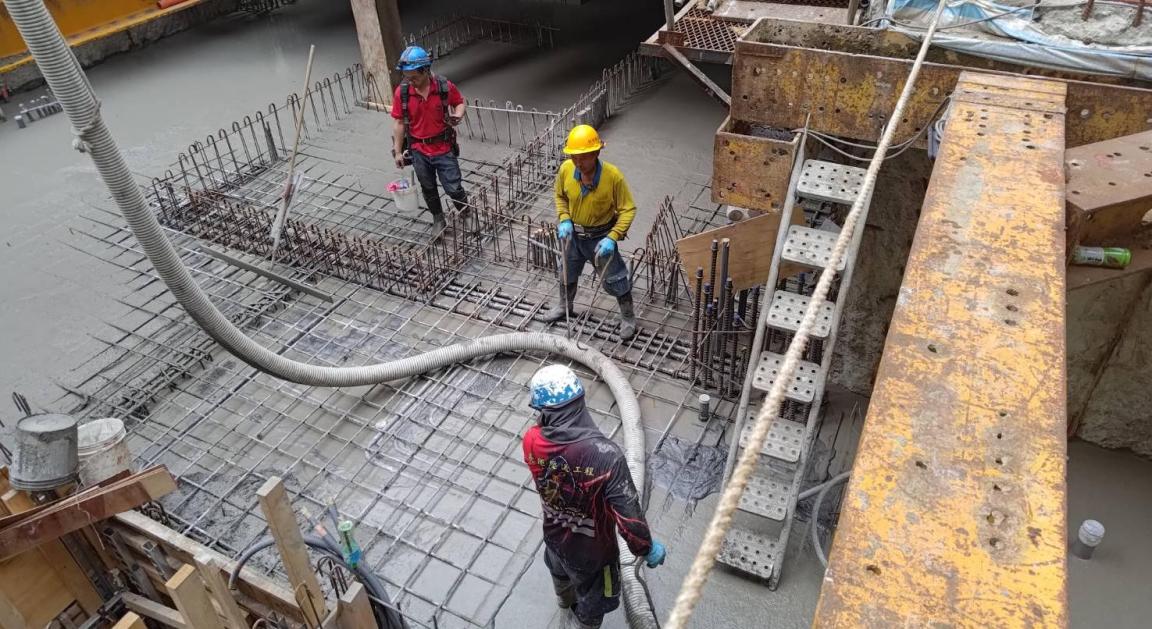

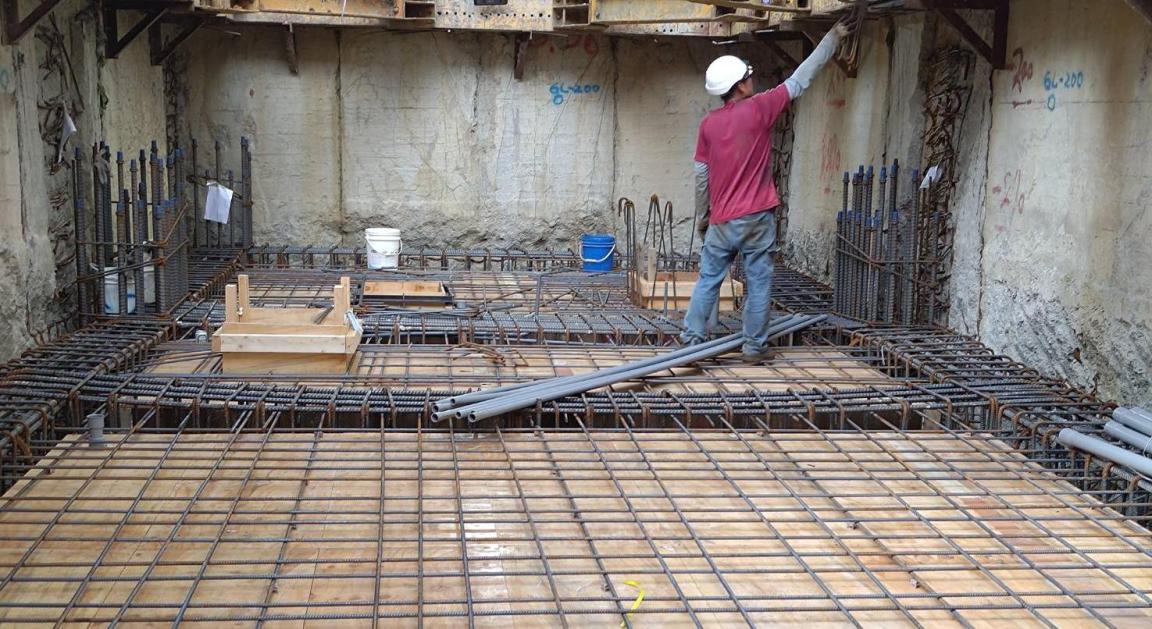

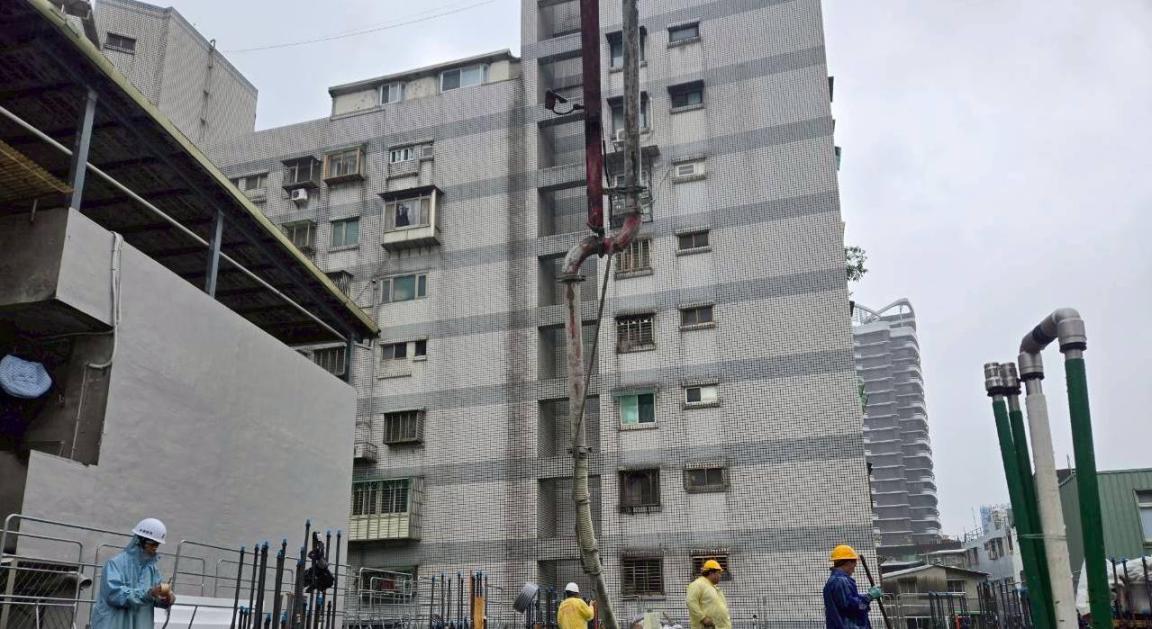

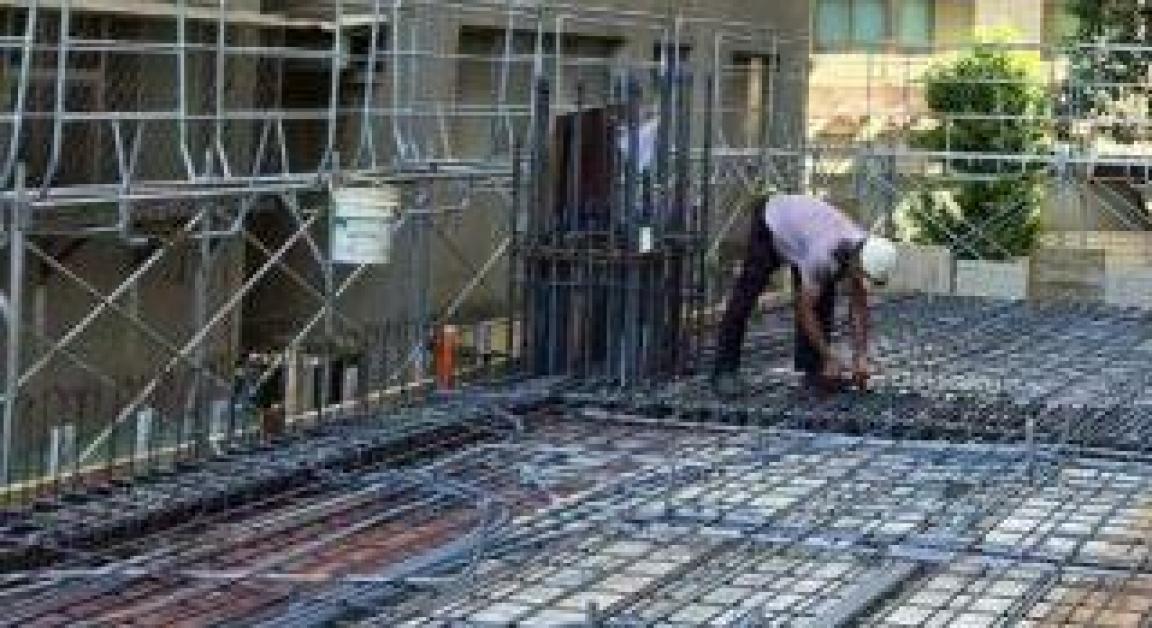

1MF鋼筋綁紮&配管&灌漿,2FL鋼筋綁紮&配管&灌漿

114.08

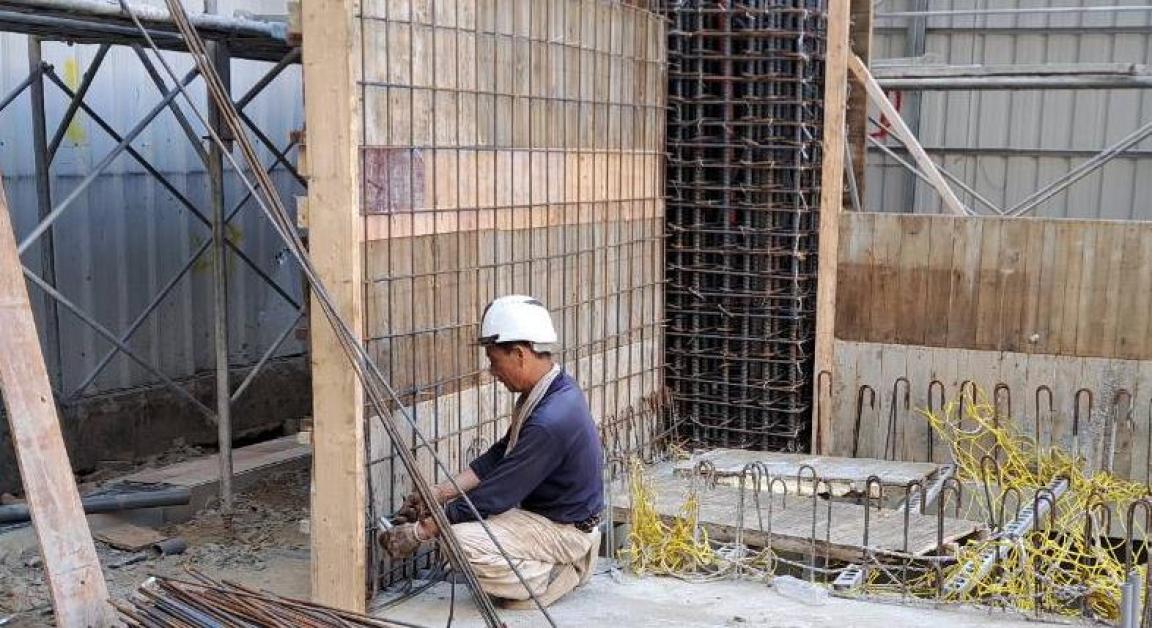

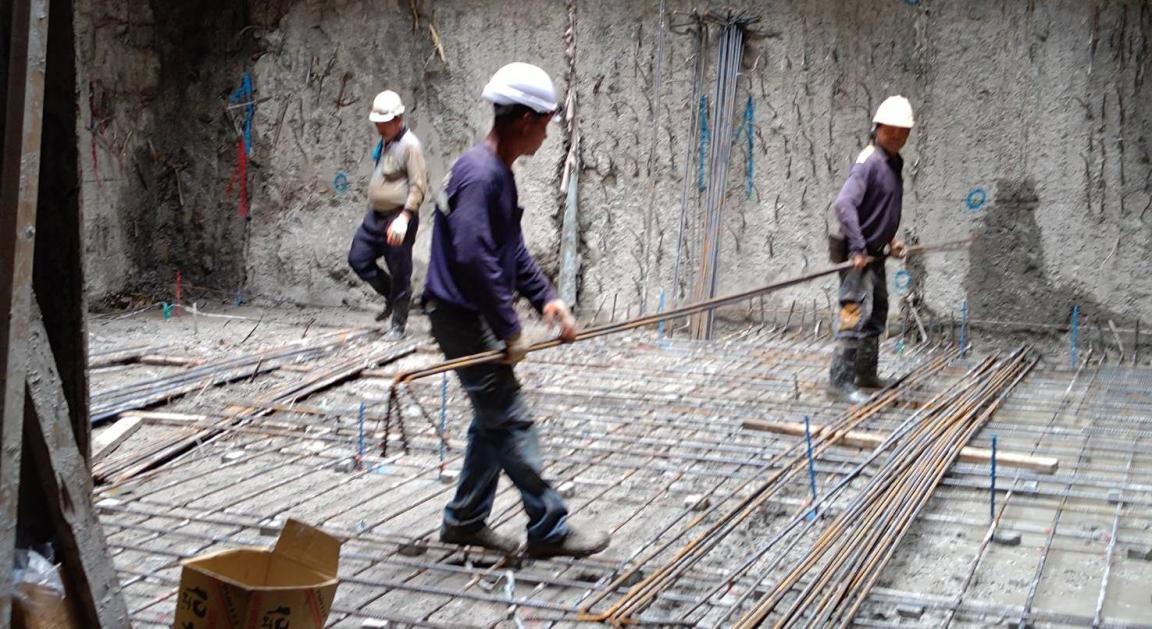

1F鋼筋綁紮&配管&灌漿

114.07

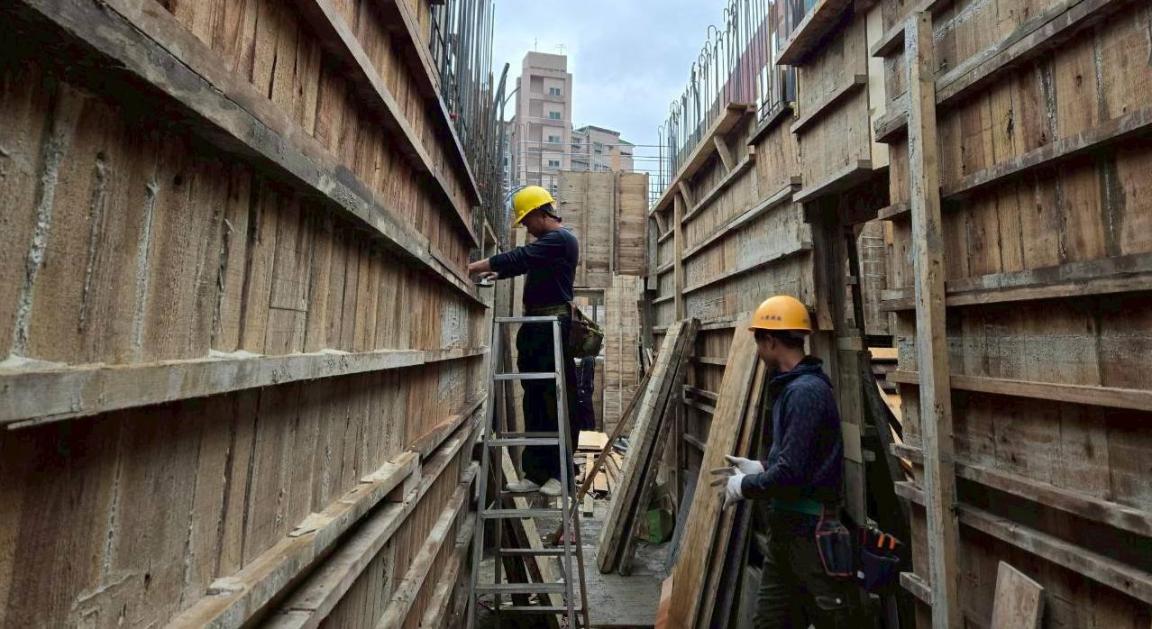

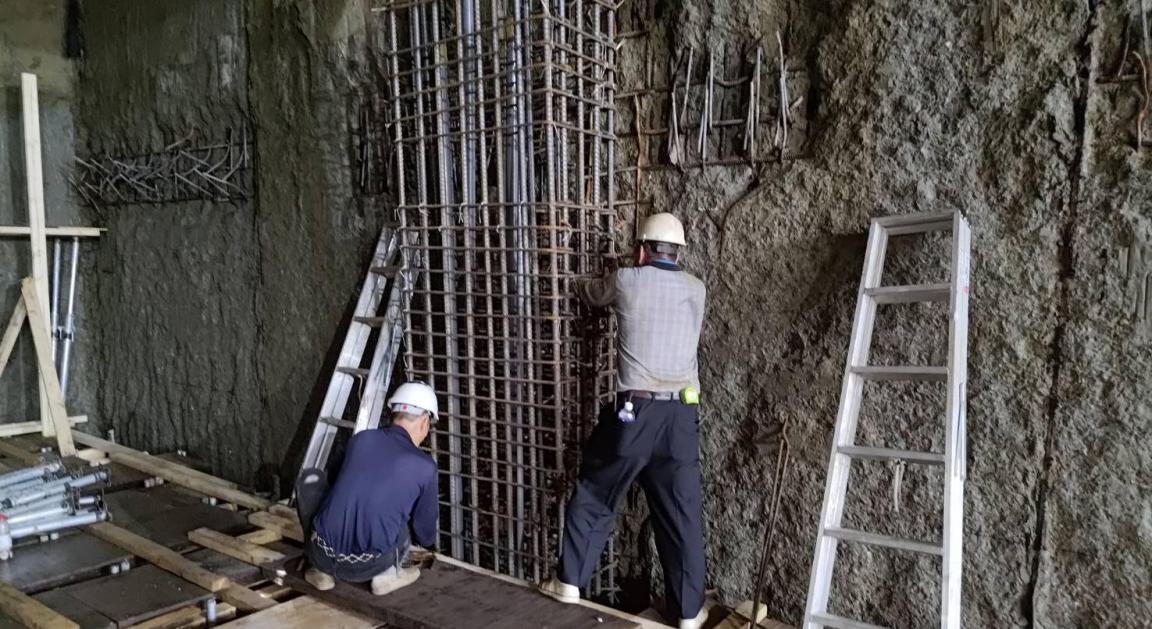

B1F鋼筋綁紮&配管&灌漿,1FL鋼筋綁紮&配管&灌漿

114.06

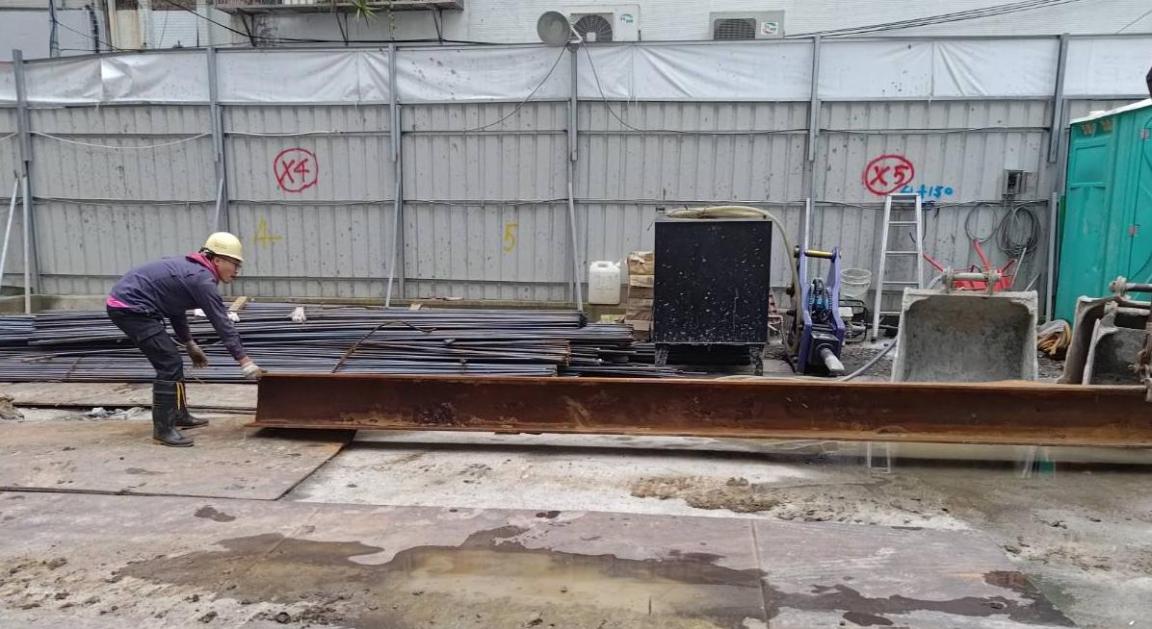

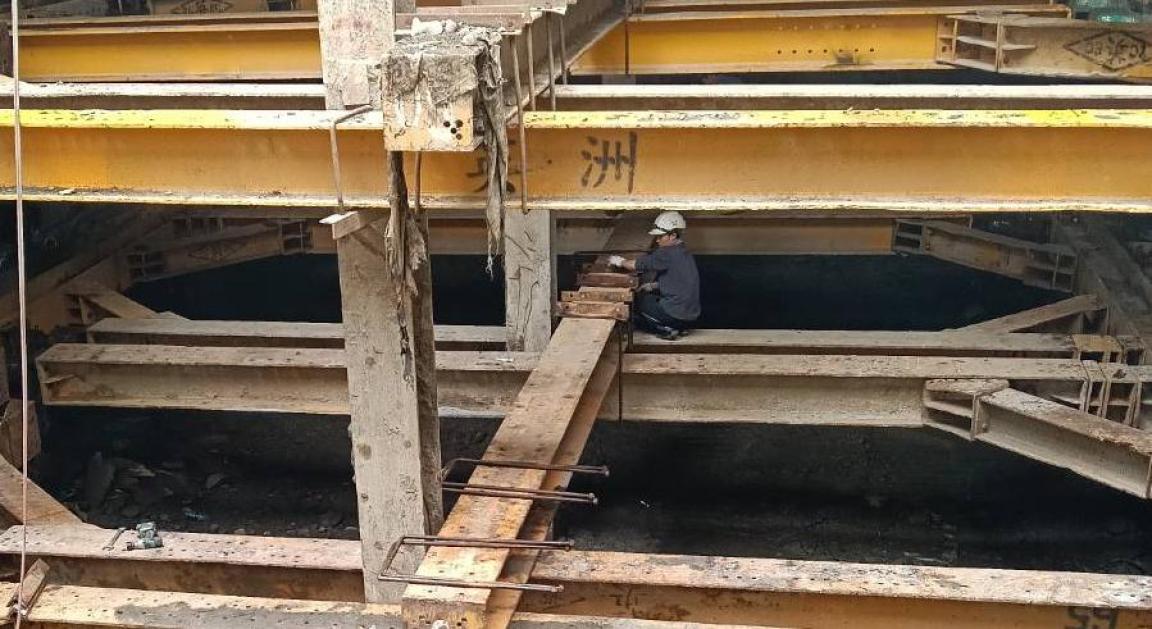

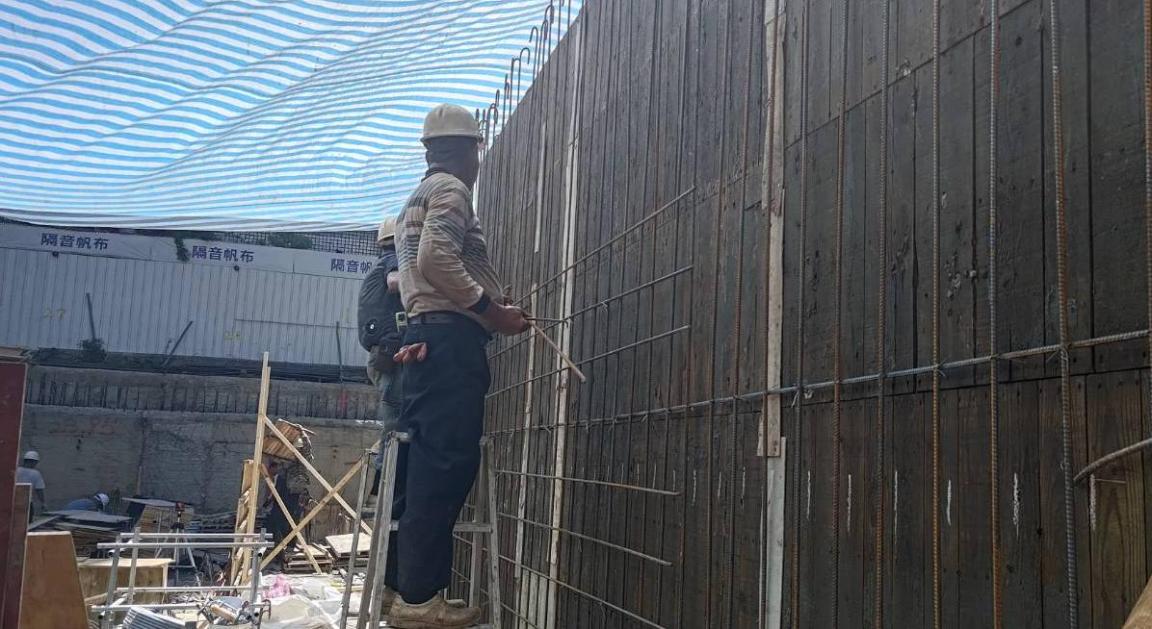

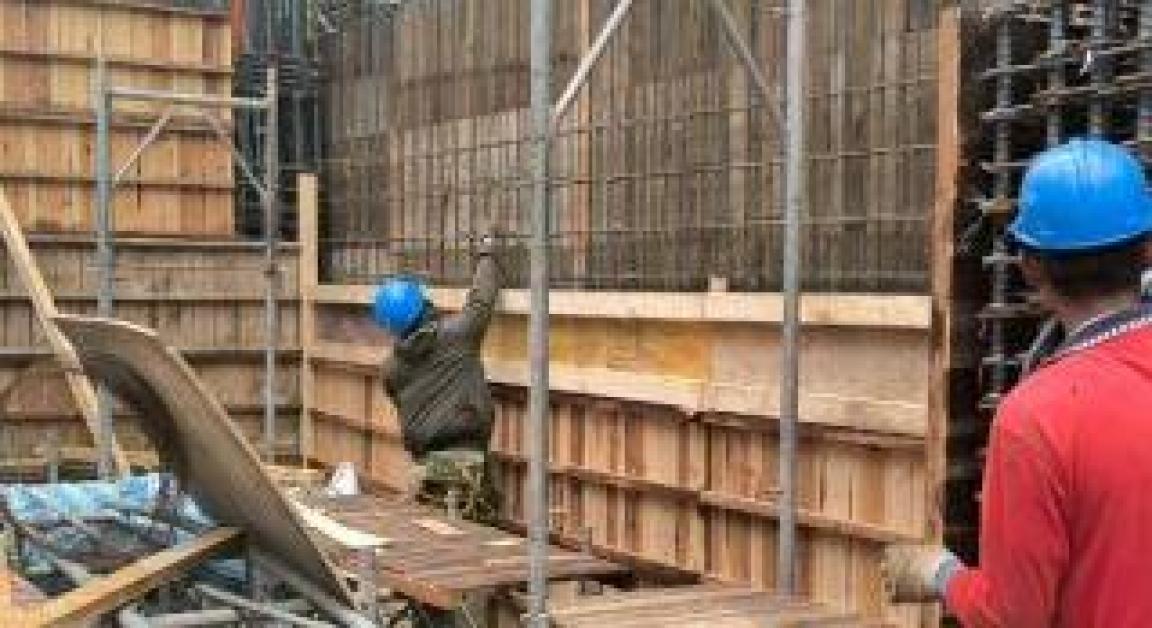

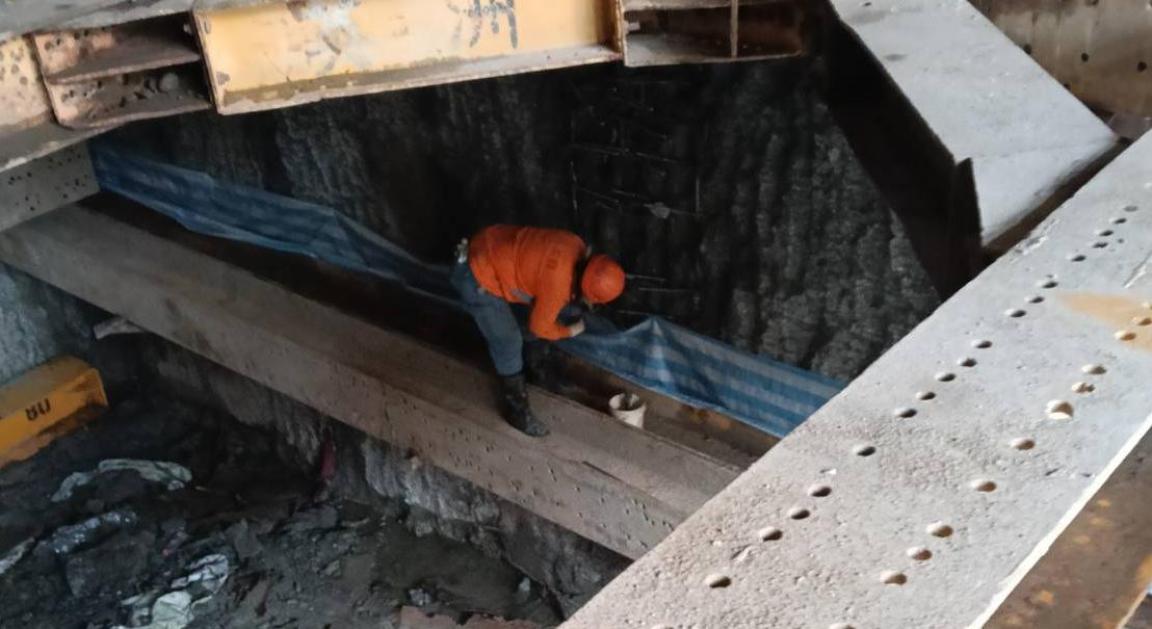

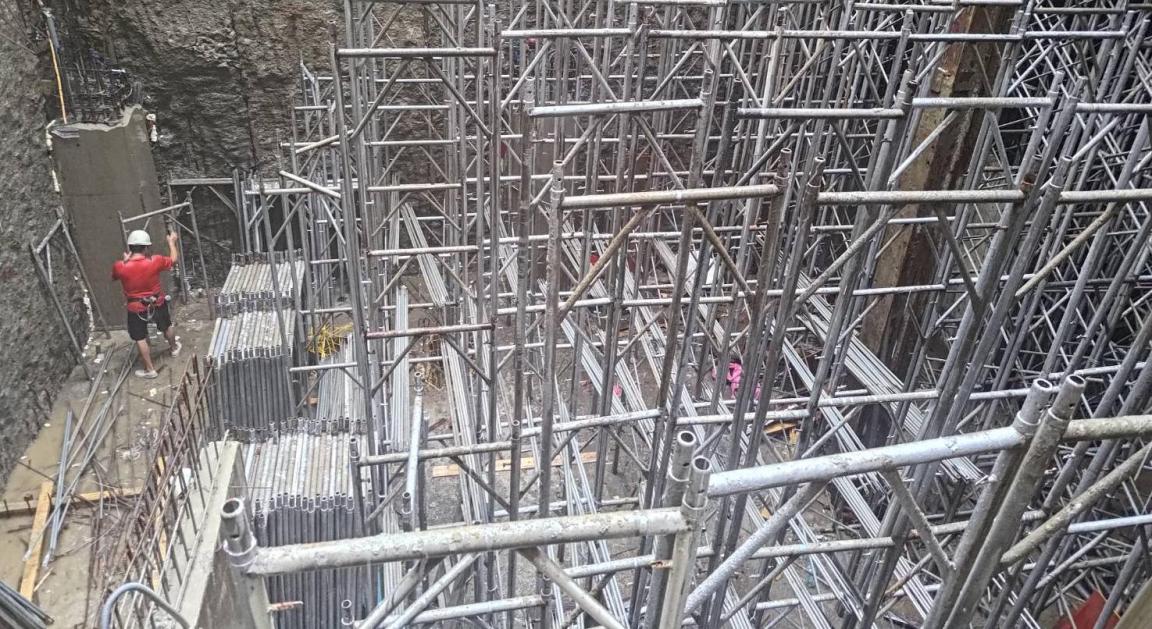

B2F支撐排架施作,B1FL鋼筋綁紮&灌漿

114.05

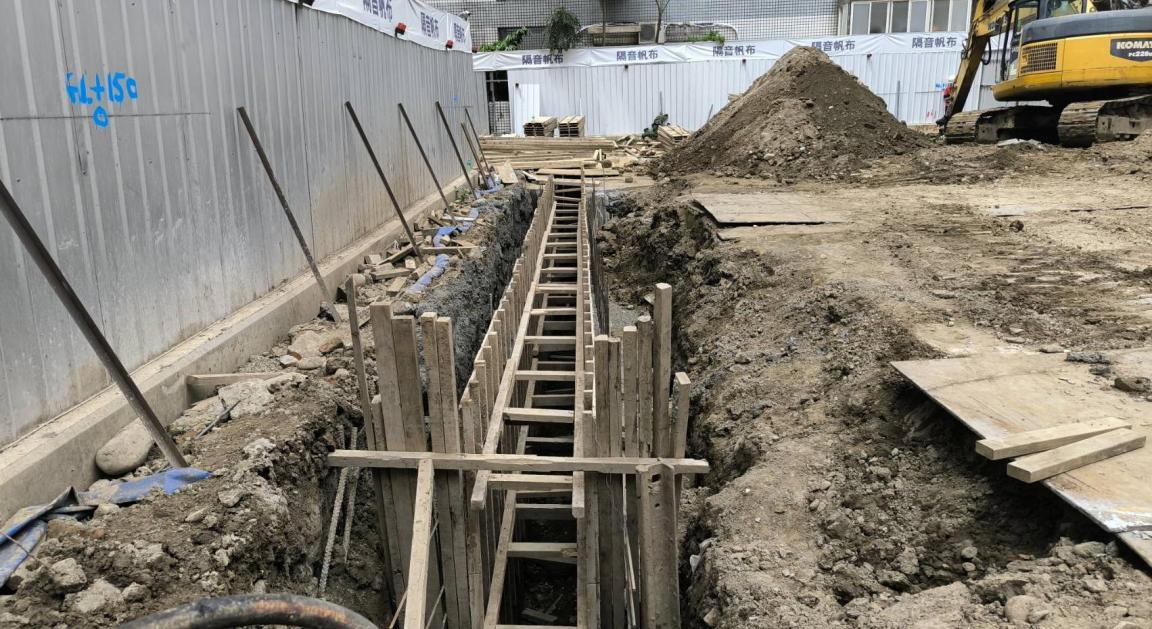

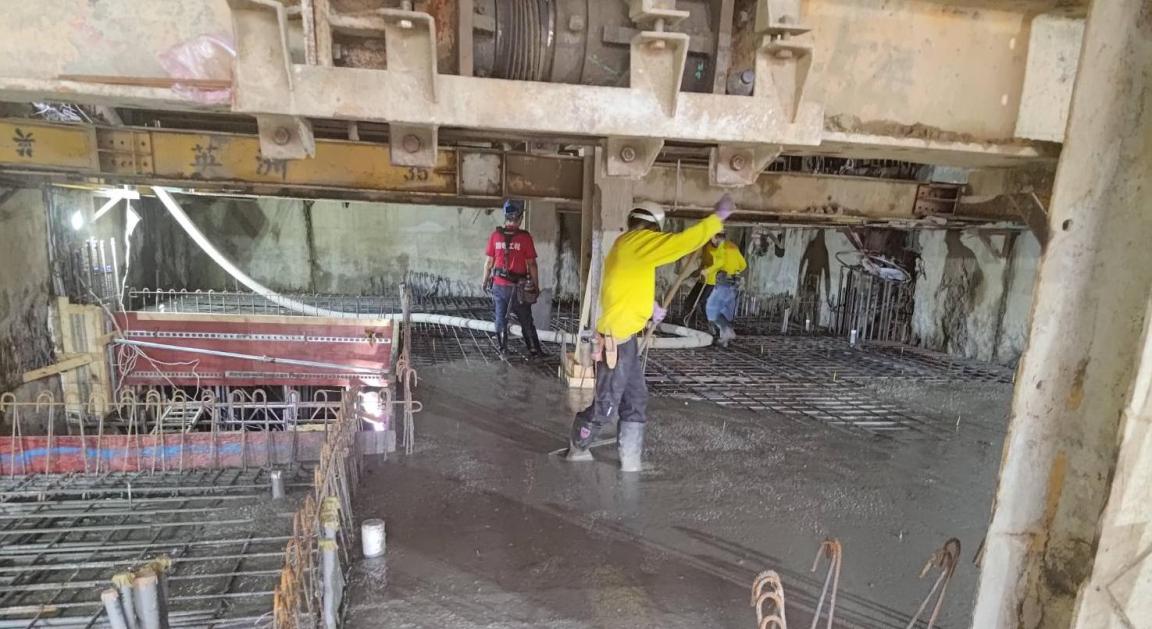

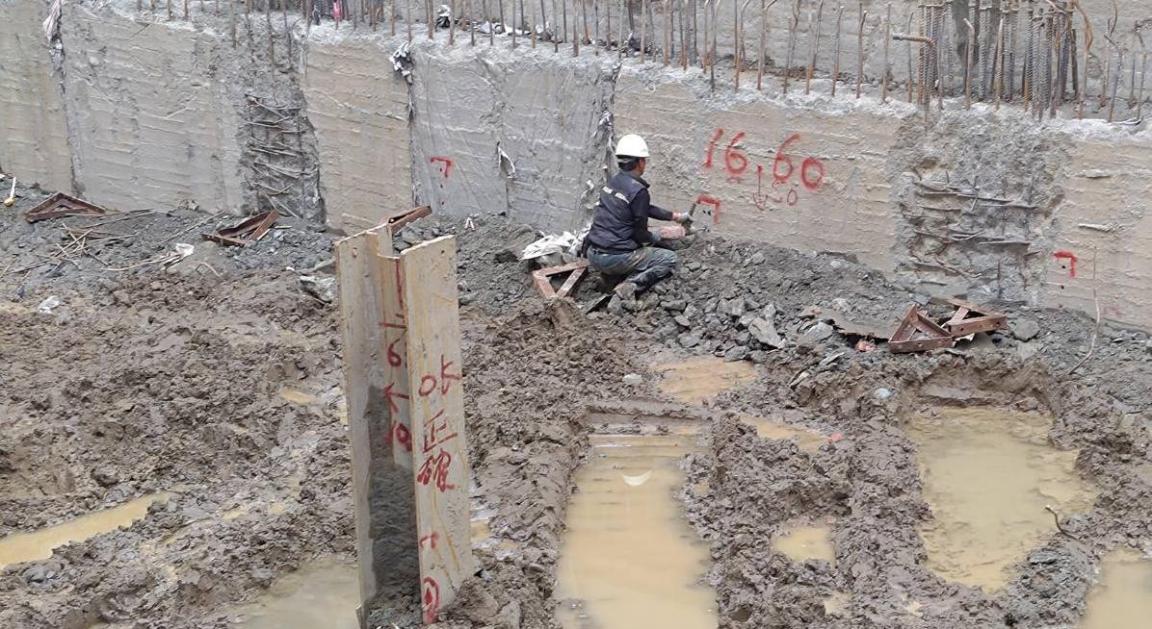

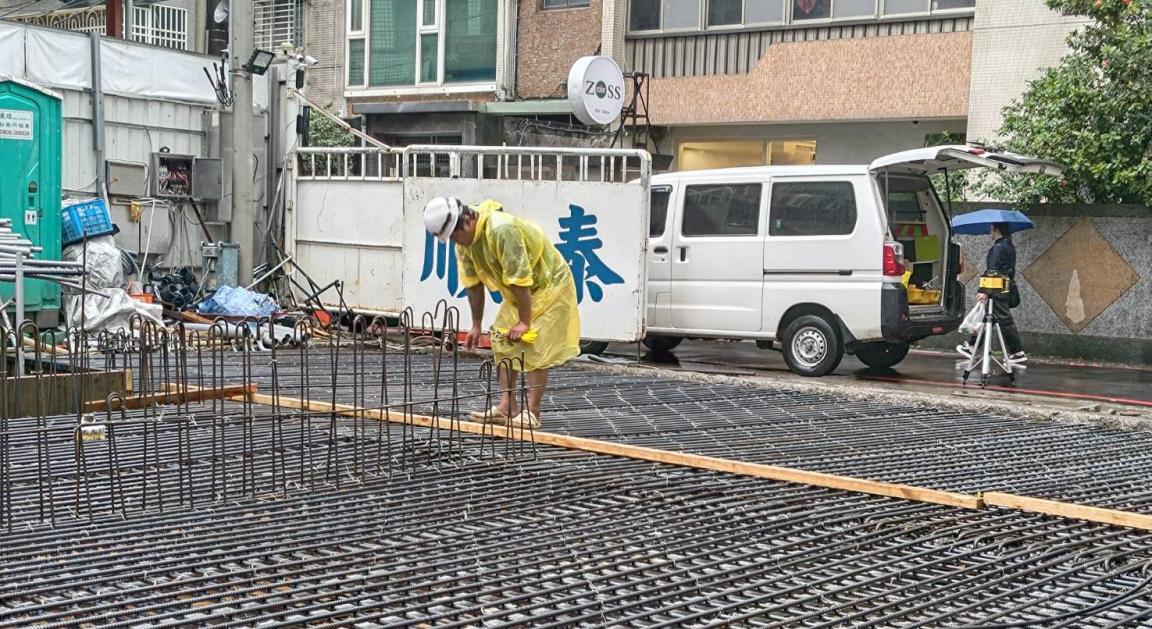

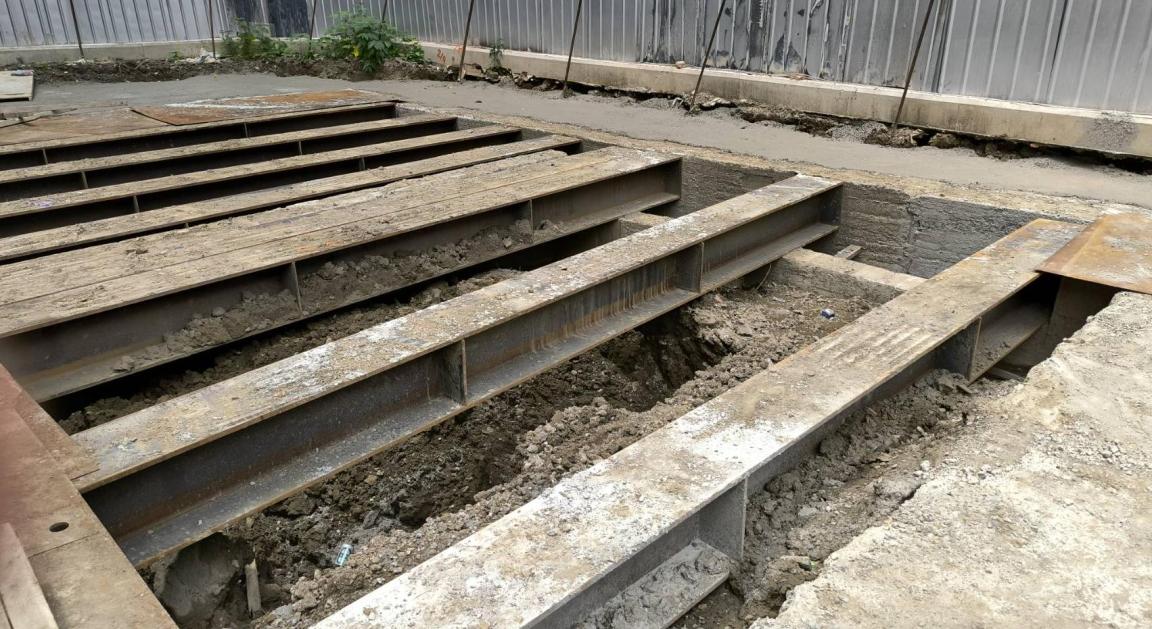

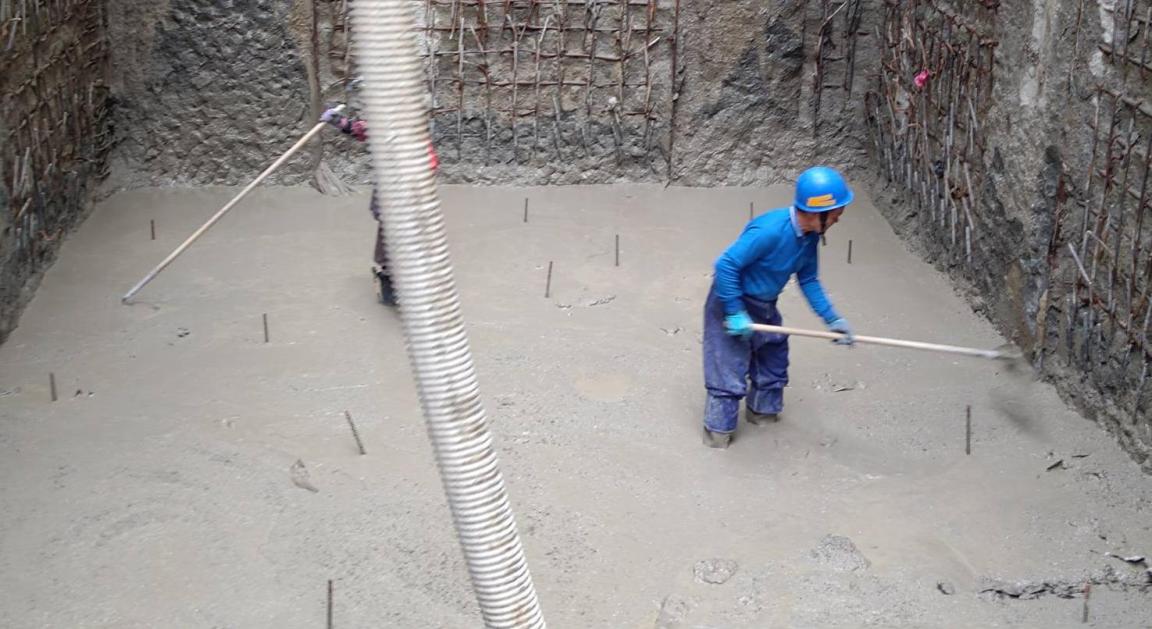

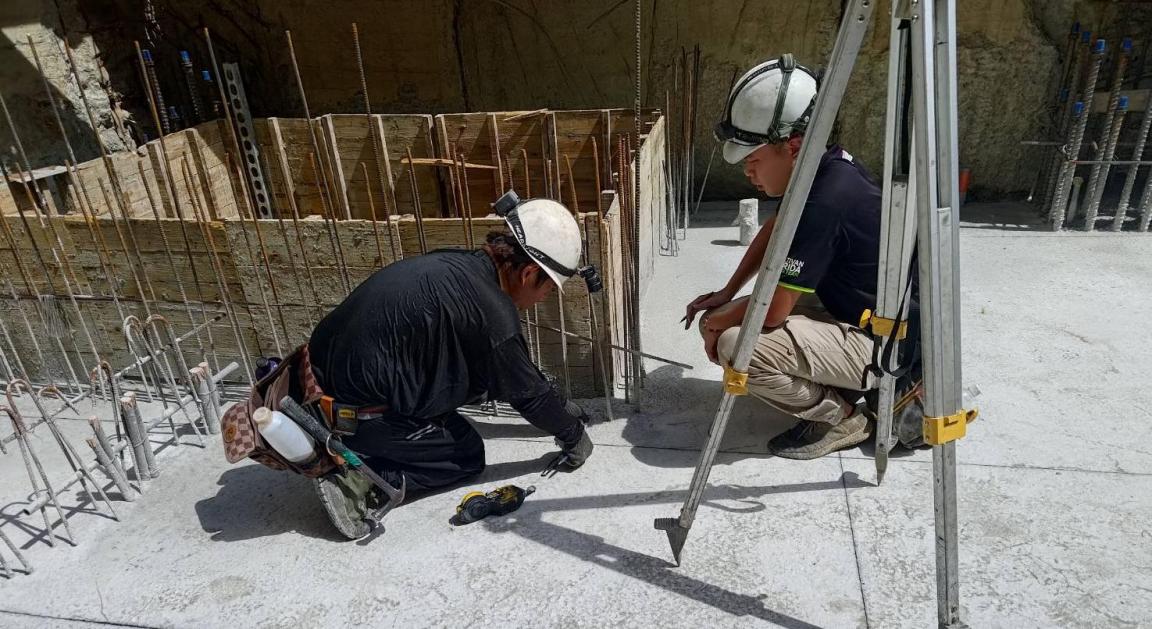

基礎版鋼筋綁紮&灌漿

114.04

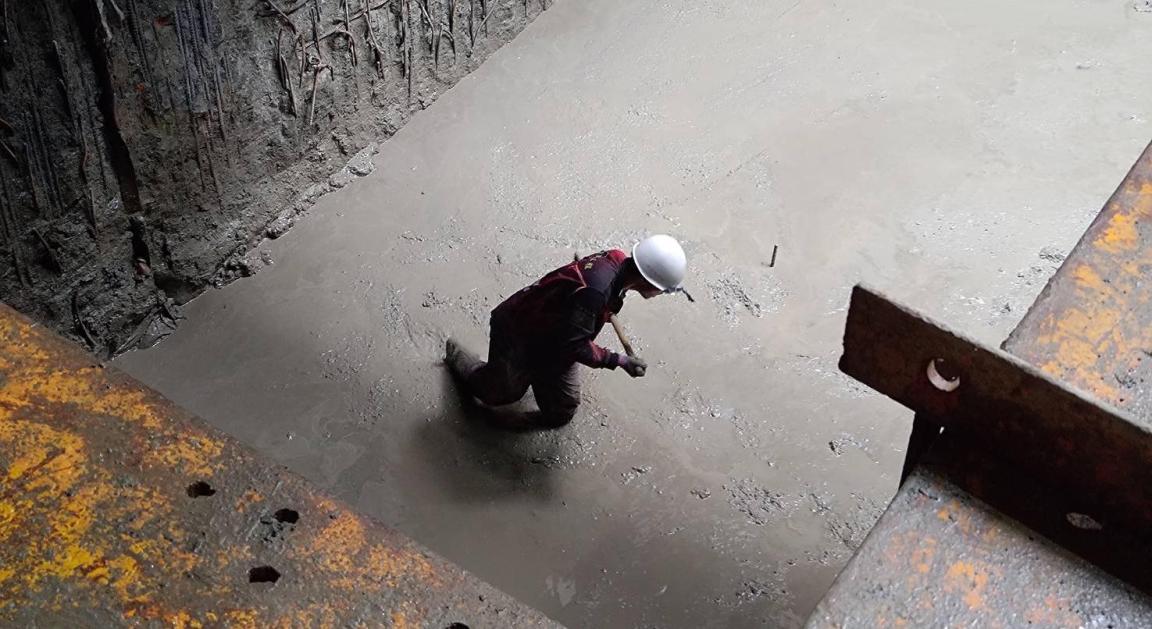

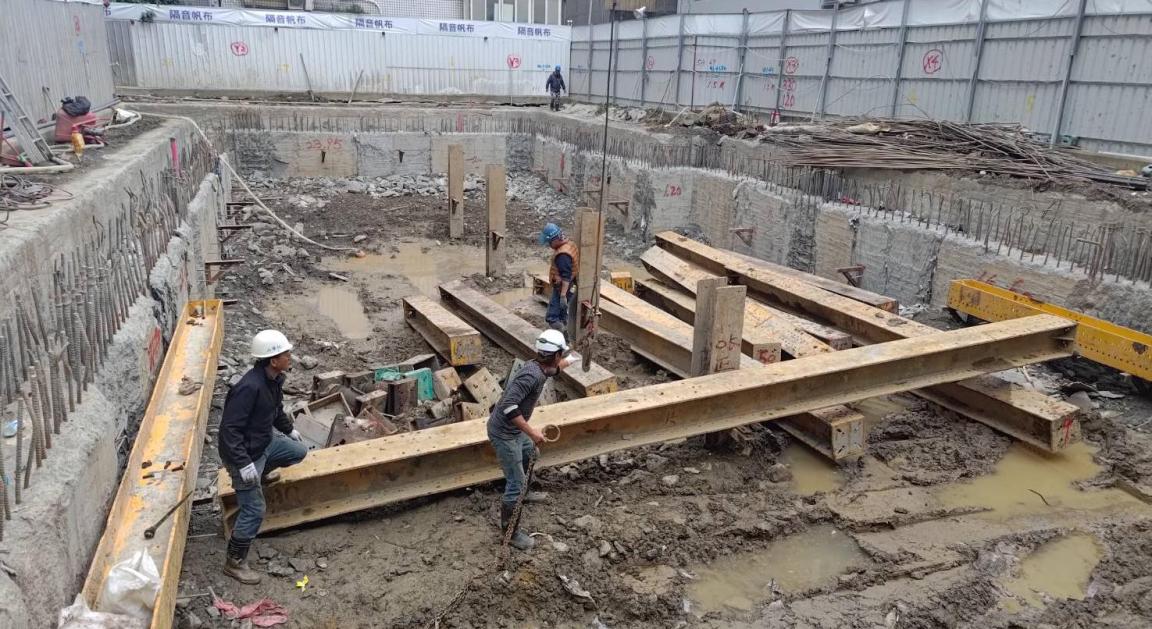

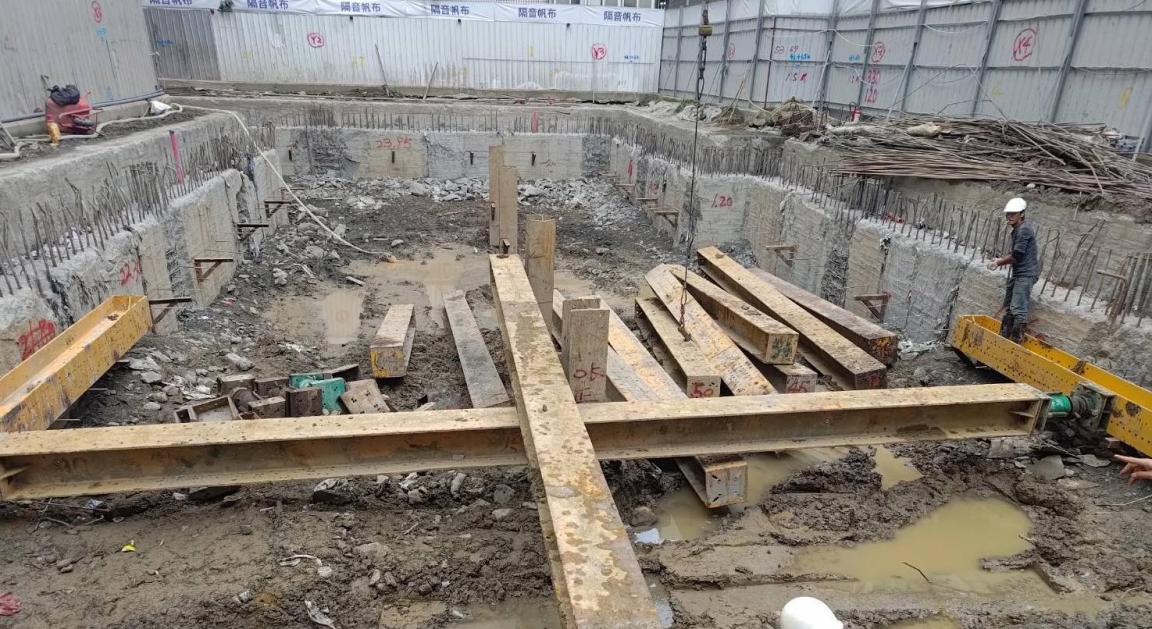

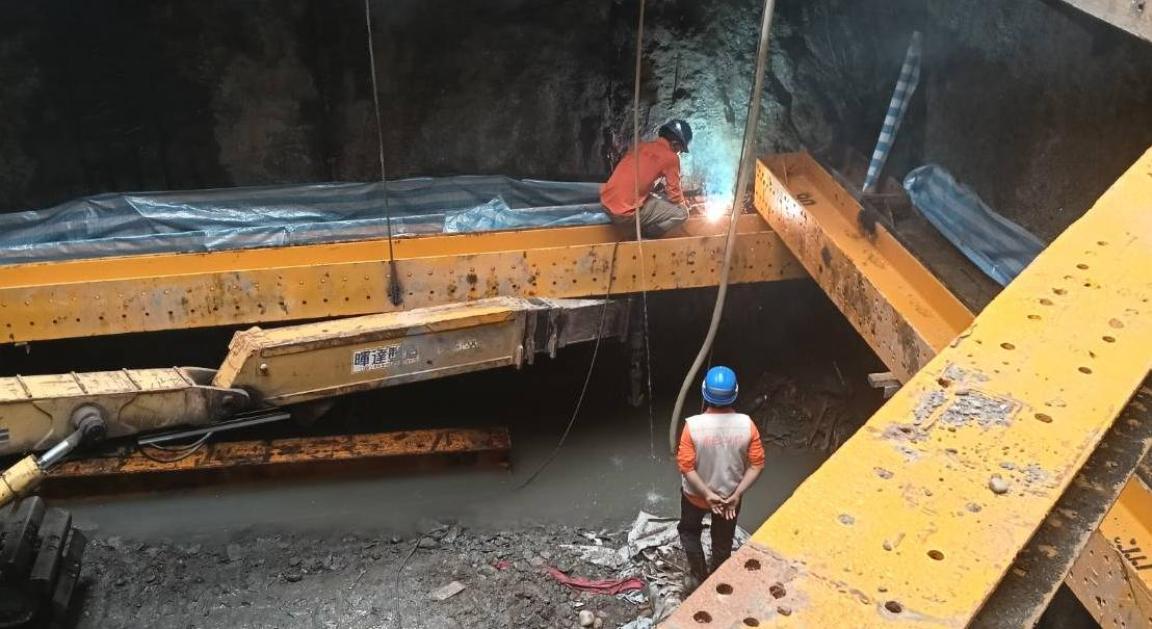

水平支撐工程,大底灌漿

114.02

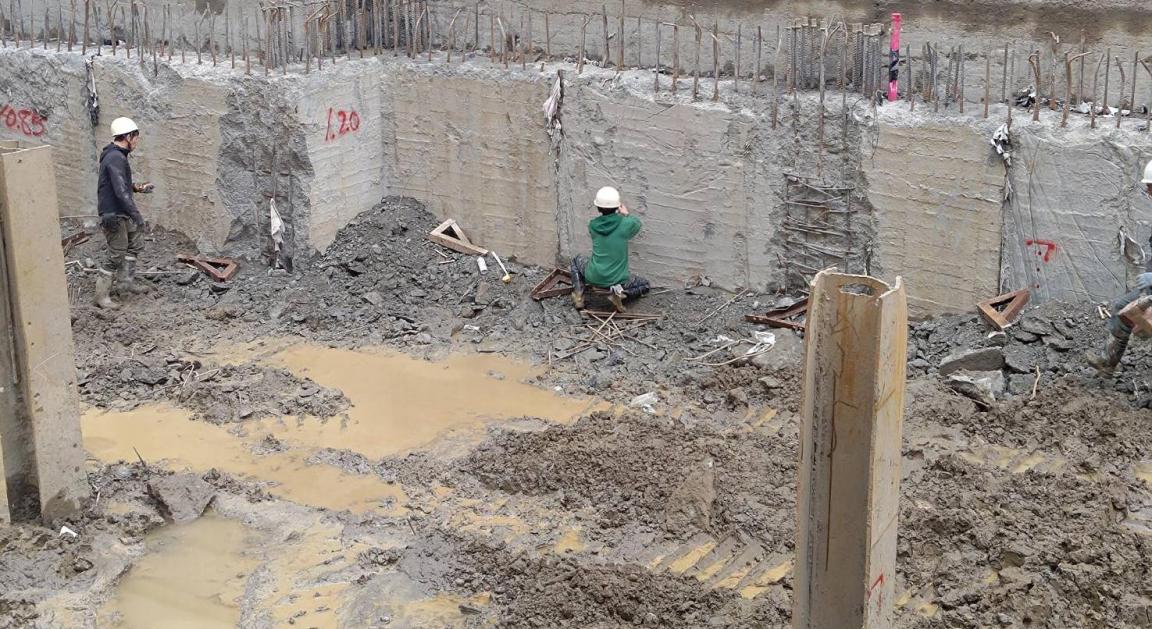

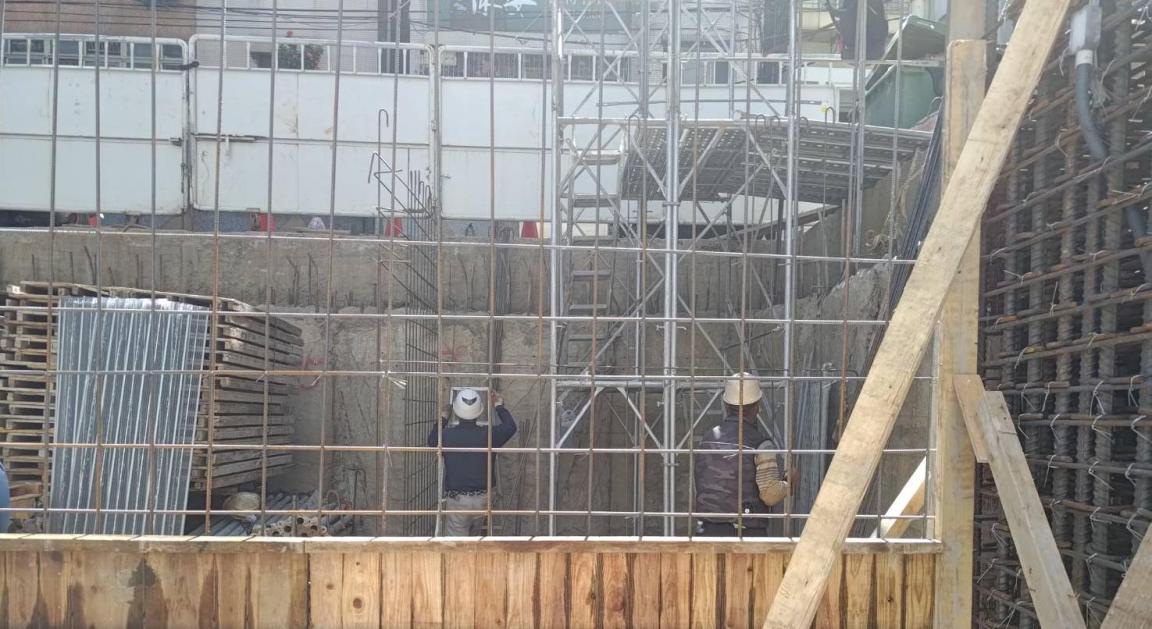

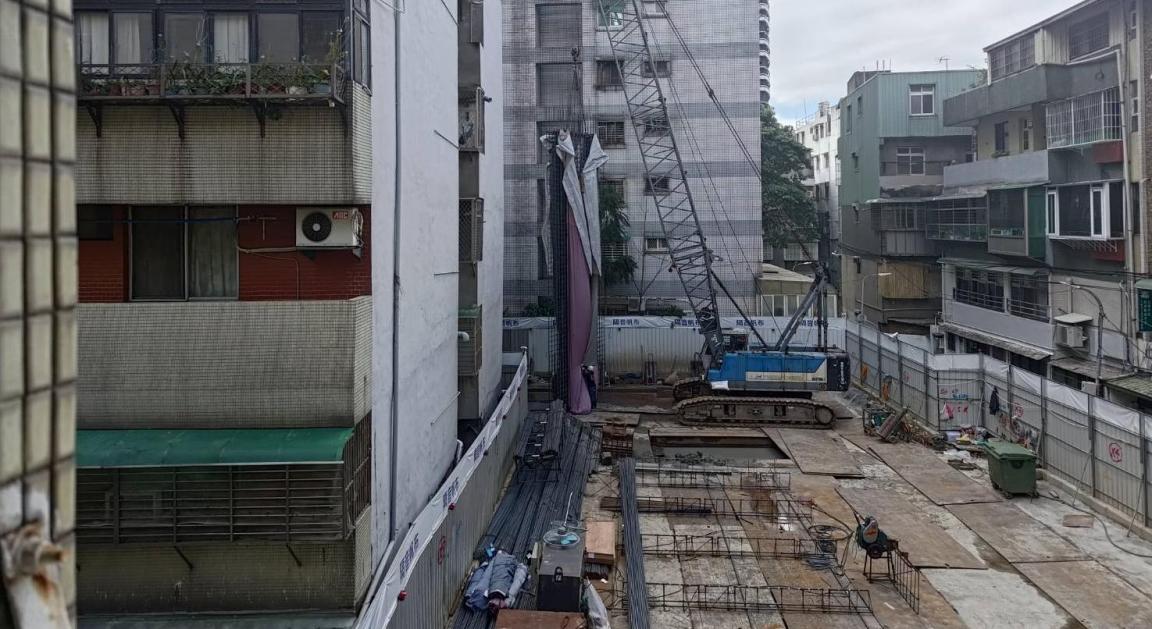

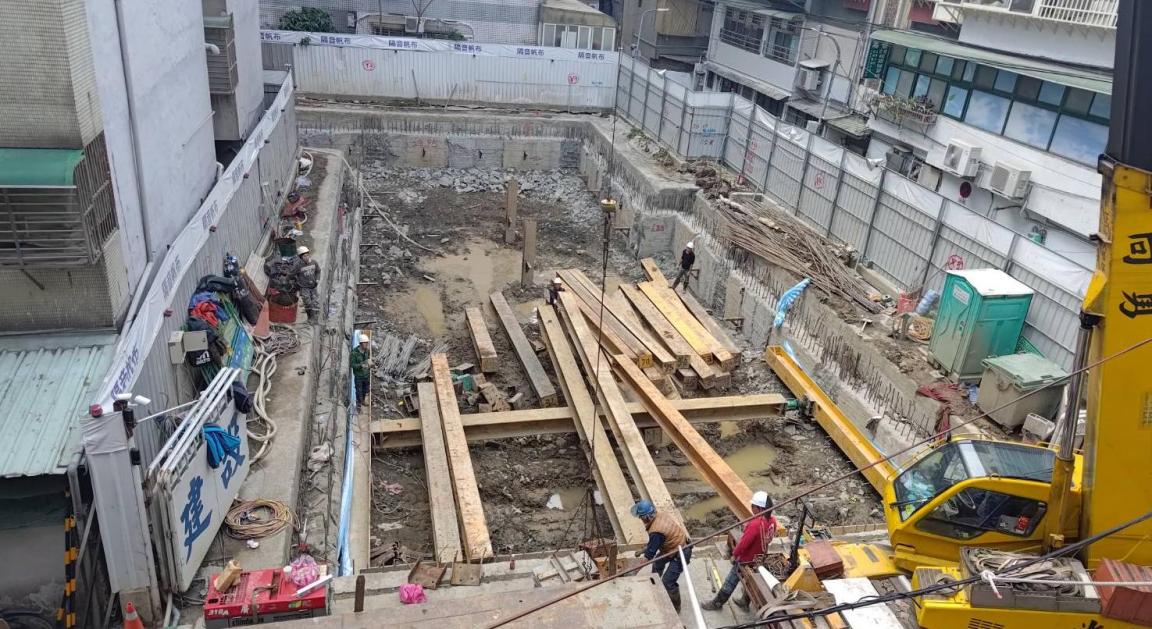

地下室開挖工程

114.01

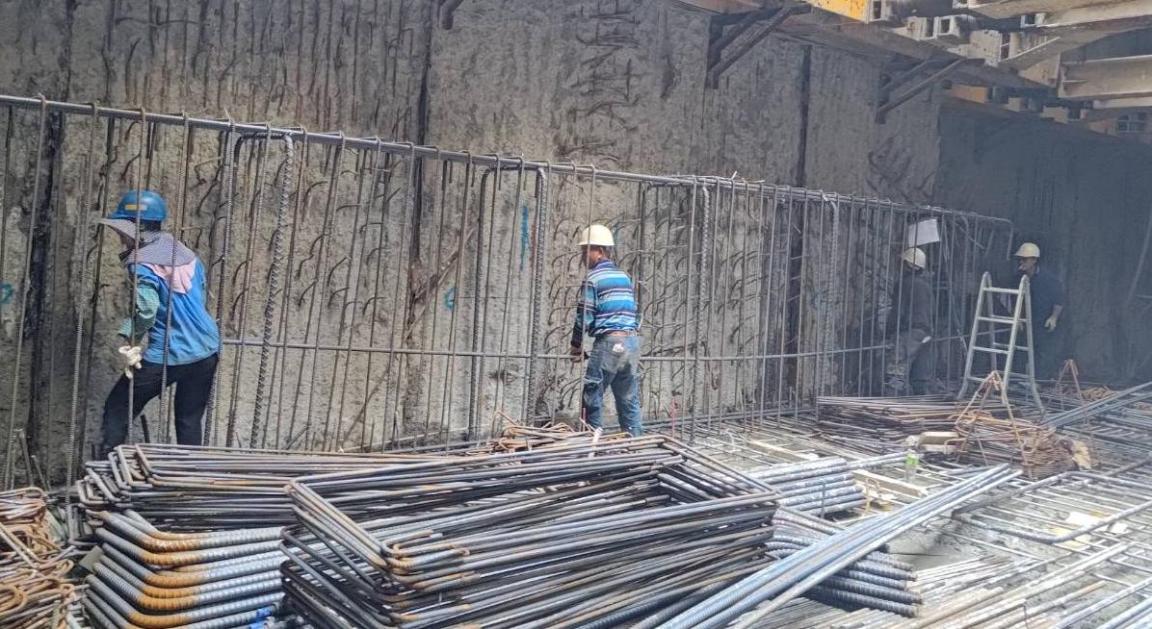

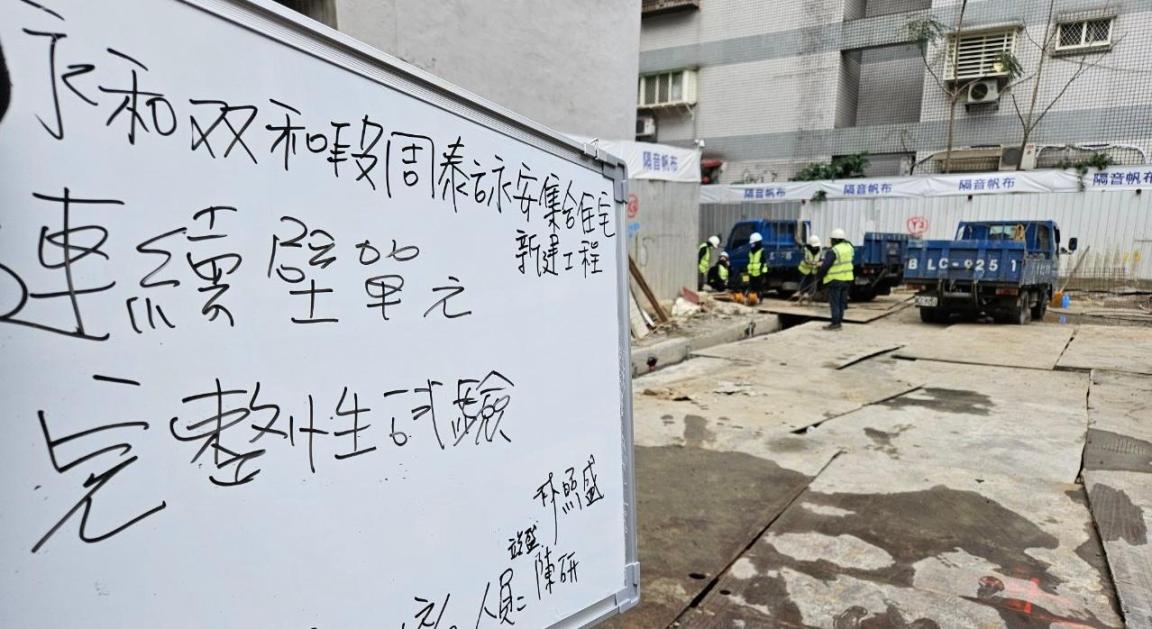

連續壁工程完工

113.11

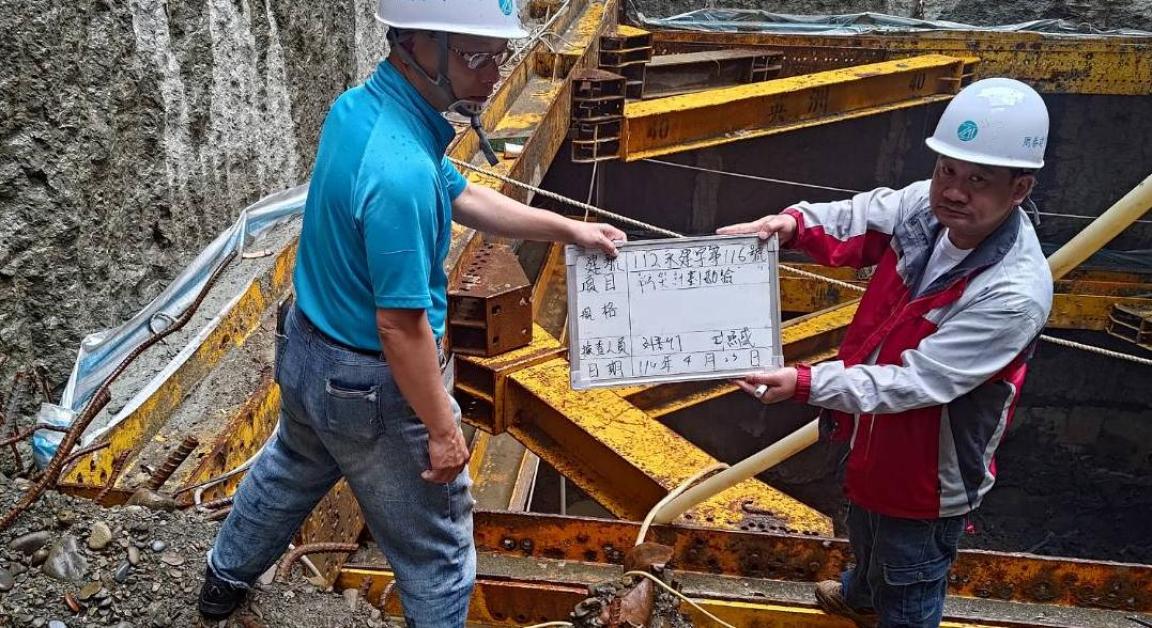

連續壁工程

113.08

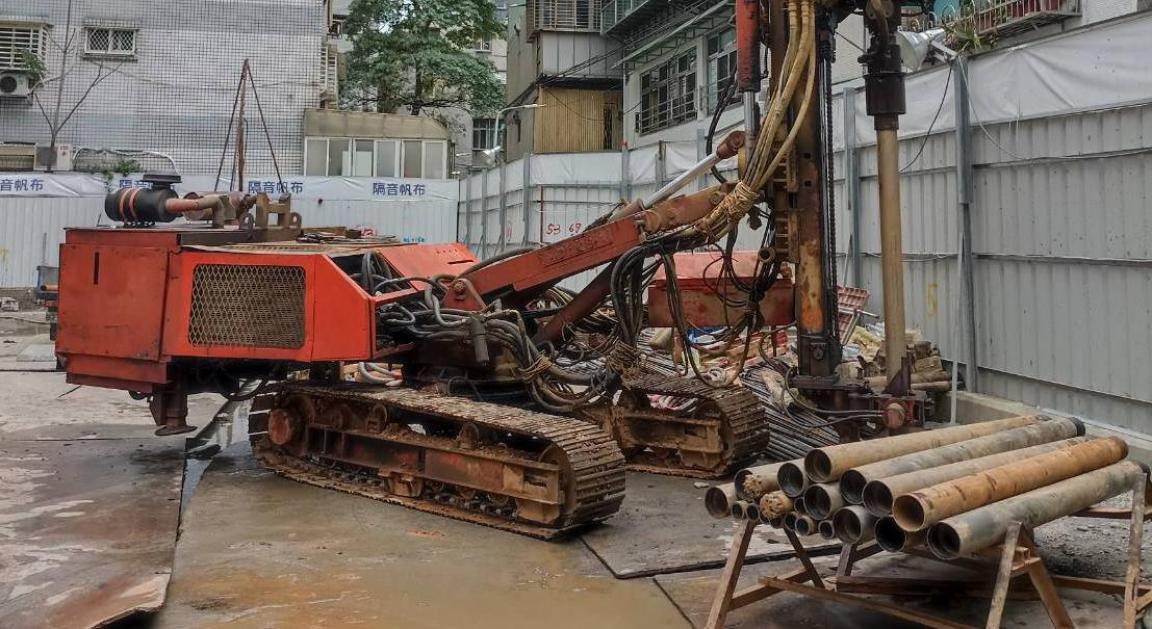

導溝及鋪面工程

113.05
開工動土典禮

113.01

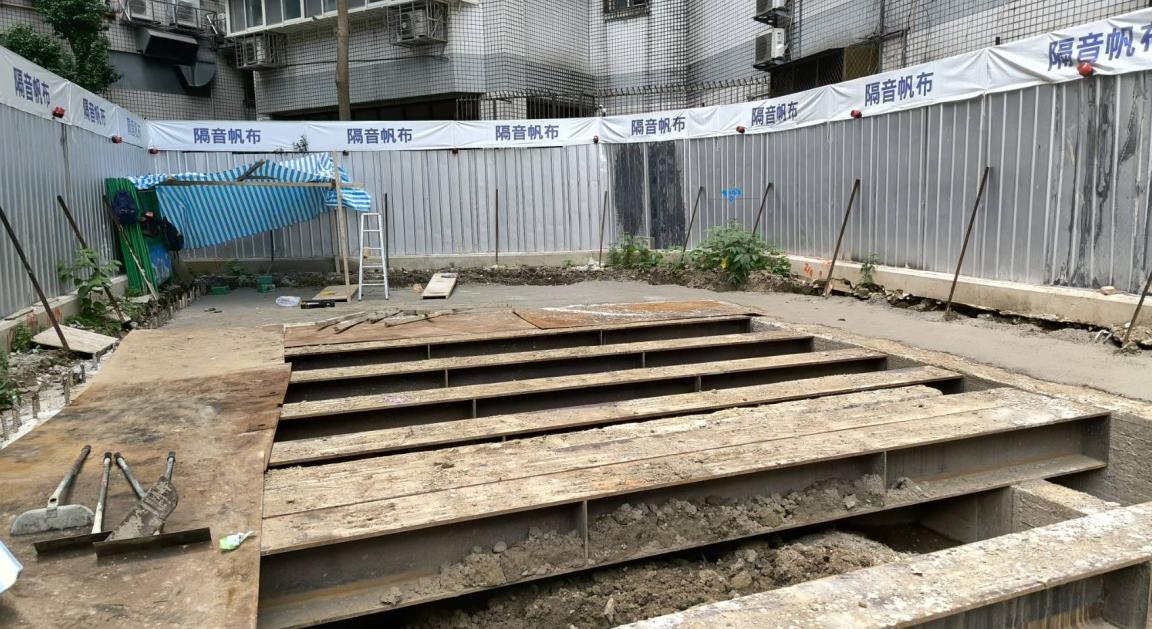

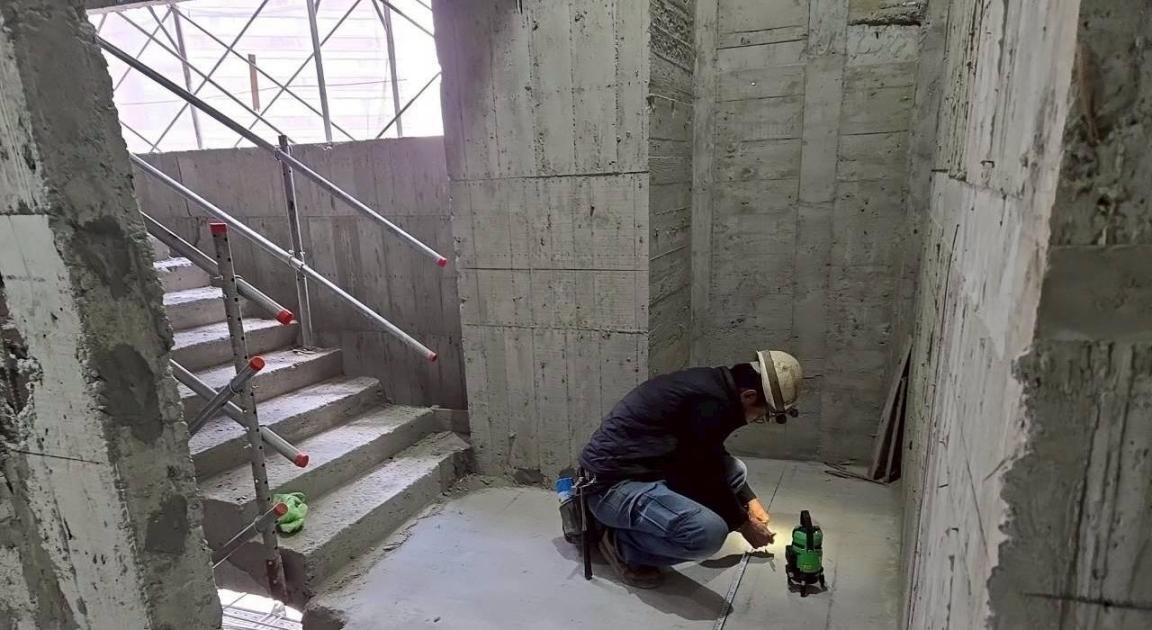

結構體拆除
